Développement du réseau électrique pour la décarbonation et l’attractivité du Dunkerquois
Développement du réseau électrique dunkerquois
Réunissant une partie importante de l’industrie française et représentant 21 % des émissions industrielles françaises, le territoire de Dunkerque souhaite devenir un modèle de l’industrie décarbonée française. Ainsi plusieurs demandes de raccordement de grands consommateurs électro-intensifs ont déjà été formulées. RTE envisage une consommation à hauteur de 3 500 MW à l’horizon 2030 et 4 500 MW à l’horizon 2040.
Pourquoi une augmentation si importante de la consommation électrique sur le territoire dunkerquois ?
La Stratégie Nationale Bas Carbone (SNBC) prévoit d'atteindre la neutralité carbone, soit zéro émission nette de CO2 à l'horizon 2050.
Pour atteindre cet objectif, il faut notamment développer un mix énergétique décarboné et diminuer les émissions de gaz à effet de serre de l’industrie.
Réunissant une partie importante de l’industrie française et représentant 21 % des émissions industrielles françaises, le territoire de Dunkerque souhaite devenir un modèle de l’industrie décarbonée française. Ainsi plusieurs demandes de raccordement de grands consommateurs électro-intensifs ont déjà été formulées.
Ces projets se concentrent à l’Est du Grand Port Maritime de Dunkerque, à proximité de Grande-Synthe.
[VIDÉO] - Réindustrialisation et transition énergétique : renforcement du réseau électrique (04:10)
Pour y répondre, RTE a besoin de développer le réseau électrique à 400 000 volts dans le Dunkerquois. Il est ainsi envisagé de créer un nouveau poste électrique à proximité de celui de Grande-Synthe, raccordé par deux liaisons aériennes à deux circuits 400 000 volts d’environ 10,5 kilomètres allant jusqu’au futur poste Flandre Maritime en cours de construction à St-George-sur-l’Aa.
Des mesures de restructuration du réseau électrique local à 225 000 volts et 90 000 volts sont également proposées, consistant en la création de liaisons souterraines aux abords des postes du Puythouck et de Flandre Maritime (4 km au total), et permettant le démontage de lignes aériennes existantes (près de 33 km au total).
Titre
Chiffrés clés

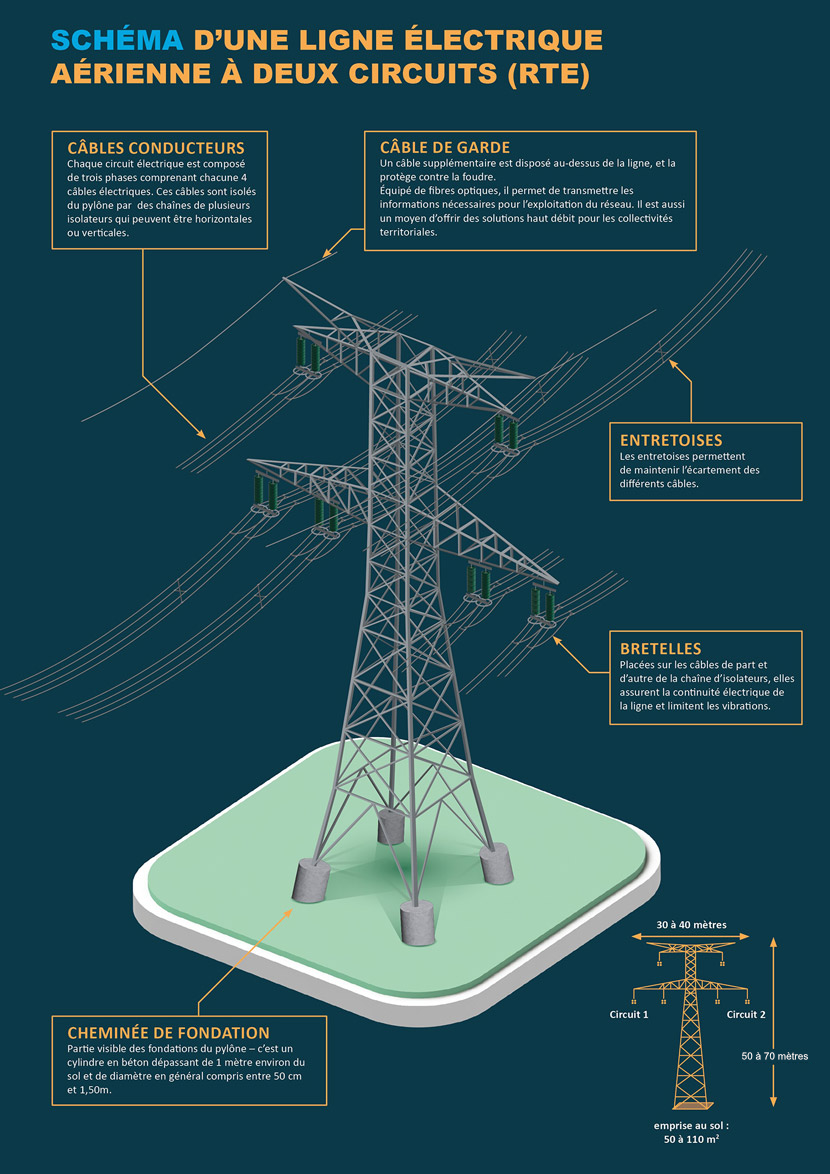

Une ligne électrique aérienne
Les deux futures lignes électriques seront équipées de deux circuits électriques triphasés. Chaque phase sera constituée de 4 câbles.
Un poste électrique

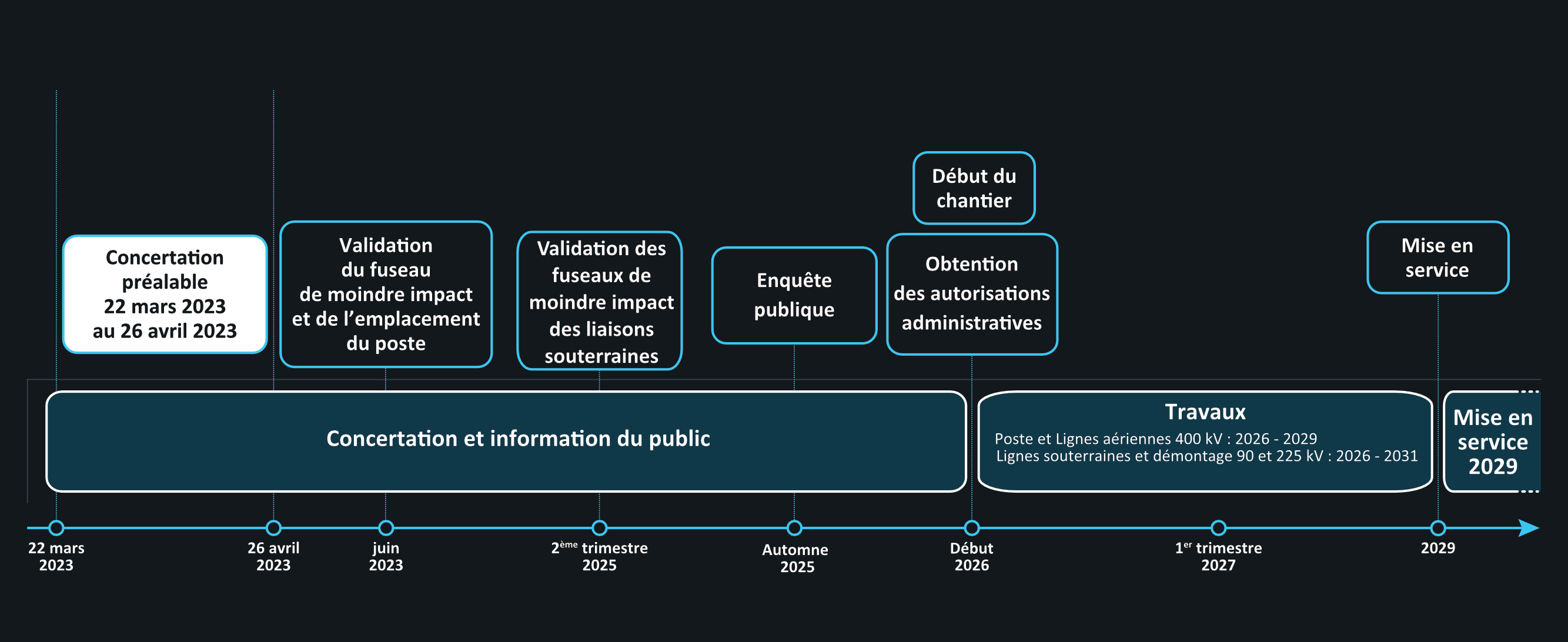

La localisation du projet et ses enjeux
Le projet a été défini de manière progressive à partir de 2023, par la concertation avec le public et les parties prenantes du territoire à partir d’une aire d’étude large, dans laquelle des possibilités d’implantation des ouvrages électriques ont été recherchées au regard de leurs caractéristiques et des enjeux environnementaux du territoire, et des enseignements de la concertation. Un fuseau de moindre impact (corridor d’environ 500 mètres) pour les lignes électriques aériennes a été retenu dans un premier temps, puis un tracé général (bande d’environ 100 mètres de large), et enfin un tracé détail (avec la position des pylônes), en tenant compte à chaque étape des enjeux environnementaux, techniques, et économiques .
L’aire d’étude proposée ici était longue de 11 km et large d’environ 6 km. Elle est essentiellement à caractère rural, à vocation agricole ou industrialo-portuaire, hormis sur la commune de Grande-Synthe qui présente un caractère davantage urbain.
Elle a été validée lors de l'instance locale de concertation par le sous-préfet de Dunkerque le 22 juin.
L’implantation du poste électrique
L’emplacement proposé pour le poste électrique Puythouck, situé à l’est du canal de Bourbourg et à proximité du poste électrique actuel de Grande-Synthe, a été identifié comme le seul site disponible d’environ 16,5 ha répondant aux critères recherchés.
Il permet d’être au plus près des entreprises électro-intensives qui génèrent le besoin justifiant le projet de RTE. Cet emplacement optimiseainsi les solutions de raccordement des entreprises futures qui s’implanteront sur le territoire du Grand Port Maritime de Dunkerque. Il permettra de répondre au mieux à leur besoin énergétique (gisement global de 4 500 MW à l’horizon 2040) et de faciliter les différents raccordements en souterrain depuis le futur poste Puythouck.
L'implantation des lignes électriques aériennes
Après analyse des avis et échanges avec les parties prenantes, le fuseau central a été retenu comme celui de moindre impact car il présente le meilleur compromis au regard de l’ensemble des composantes environnementales. Il traverse les communes de Grande-Synthe, Dunkerque (Mardyck), Loon-Plage, Craywick et Saint-Georges-sur-l’Aa.

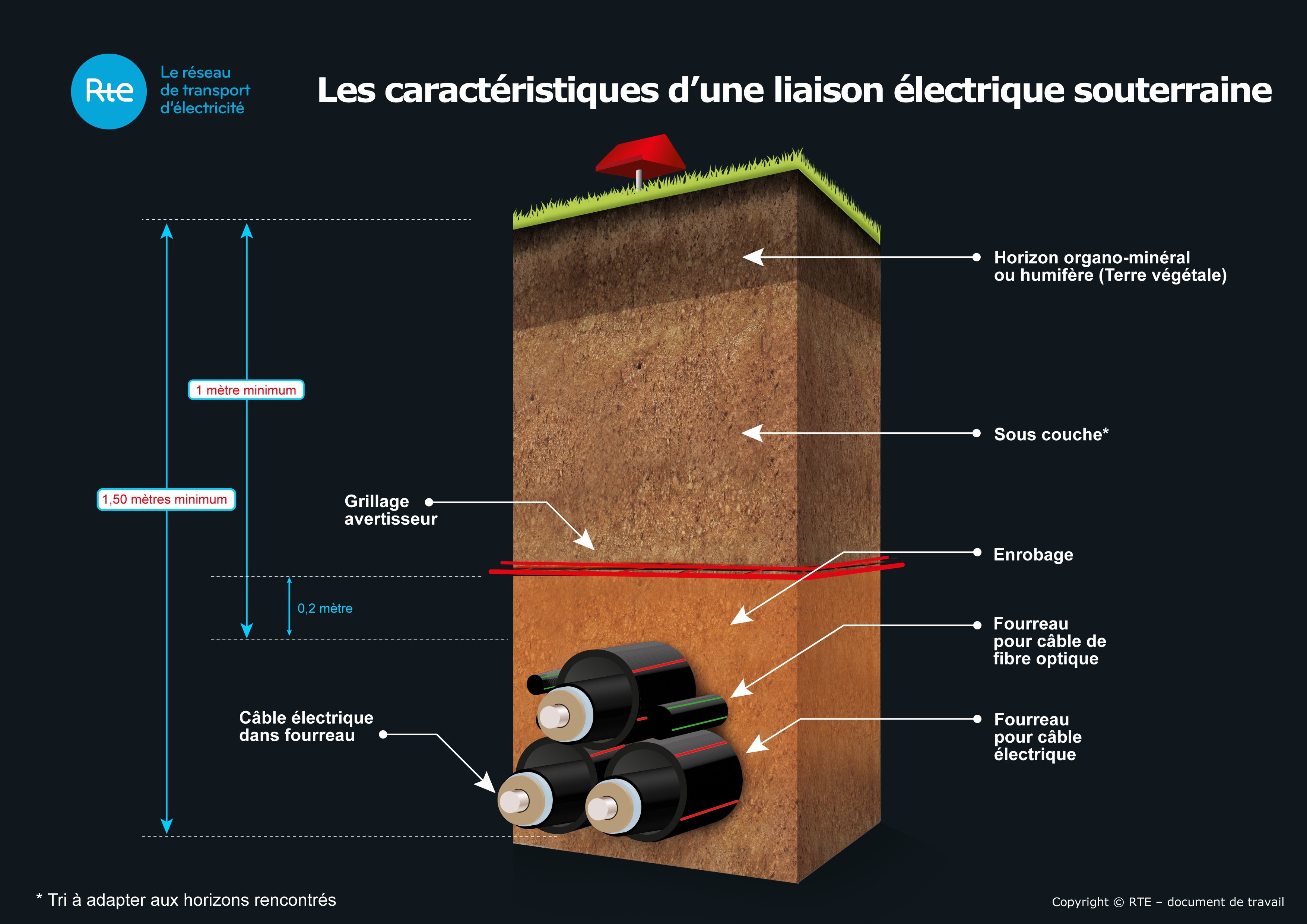

L'implantation des lignes électriques souterraines
Des adaptations du réseau électrique sur le territoire dunkerquois ont été validées, en compensation des nouvelles installations à 400 000 volts à construire. Ainsi, afin d’améliorer le cadre de vie des habitants et d’apporter un effet positif sur l’activité agricole, il est prévu des mesures de restructuration du réseau électrique local à 225 000 volts et 90 000 volts, consistant en la création de liaisons souterraines aux abords des postes du Puythouck et de Flandre Maritime (4 km au total), et permettant le démontage de lignes aériennes existantes (près de 33 km à terme au total).
- La réalimentation du poste de Gravelines en 90 000 volts depuis le futur poste de Flandre Maritime,
- La mise en souterrain partielle de la ligne 225 000 volts Grande-Synthe - Westhouck entre les pylônes 2 et 8,
- Le renforcement du poste 225 000 volts de Grande-Synthe à partir du futur poste du Puythouck (ex : « Alpha ») situé à proximité.
Au total, en tenant compte des lignes aériennes à 400 000 volts qui vont être construites et des lignes électriques aériennes existantes qui vont être démontées, ce sont environ 12 km de lignes électriques aériennes qui seront supprimées au global, soit 33 pylônes en moins dans le paysage dunkerquois.
Développement du réseau électrique dunkerquois - Actualités du projet
Pose de la première pierre du poste de Puythouck et de 2 lignes 400 000 volts : RTE au rendez-vous de l’attractivité et de la décarbonation du dunkerquois
RTE obtient les autorisations clés et lance la première phase de travaux
Une nouvelle étape avec l’organisation de l’enquête publique
Des enfouissements de lignes électriques validés lors de l’Instance Locale de Concertation
RTE entreprend les travaux de démolition de l’ancienne sécherie à Grande-Synthe
Validation du parti de moindre impact pour les deux lignes aériennes et l’emplacement du poste électrique
Développement du réseau électrique pour la décarbonation et l’attractivité du Dunkerquois
La concertation préalable du projet a été organisée par le préfet de la région Hauts-de-France et du Nord, en application de l’arrêté du 5 janvier 2023.
Cette concertation a été mise en place pour qu’une large concertation sur le projet soit menée à très brève échéance. L’arrêté précise à cet égard que la décarbonation industrielle du Dunkerquois « nécessite une adaptation urgente du réseau public de transport d’électricité », pour « un motif d’intérêt général » et arrête en conséquence les modalités dérogatoires de la concertation à mener.
Cette concertation préalable visait à débattre avec le public de l’opportunité du projet de RTE, de ses objectifs et caractéristiques principales, de ses enjeux et impacts significatifs sur l’environnement et l’aménagement du territoire, puis de déterminer le fuseau de moindre impact.
Elle était ouverte à tous, et s’est tenue du 22 mars au 26 avril 2023. Elle a permis d’informer le public, d’échanger et de recueillir des avis sur le projet. Un dispositif d’information et de concertation a en effet été déployé sur le territoire de la zone d’étude pour permettre au public de s’exprimer et recueillir son avis.
Cette concertation préalable était articulée avec la concertation mise en œuvre au titre de la circulaire du 9 septembre 2002 (dite « circulaire fontaine »), également menée sous l’égide du préfet du Nord, qui a pour objet, d’une part, de définir, avec les élus et les associations représentatifs des populations concernées les caractéristiques et, d’autre part, les mesures d’insertion environnementale et d’accompagnement du projet.
En conclusion, le 22 juin 2023 a eu lieu l’instance locale de concertation du projet de développement du réseau électrique pour la décarbonation et l’attractivité du Dunkerquois, organisée sous l’égide du sous-préfet de Dunkerque, avec les parties prenantes du territoire et RTE, le Réseau de Transport d’Électricité. Elle a permis de valider le fuseau de moindre impact pour les deux lignes électriques aériennes à 400 000 volts entre Saint-Georges sur l’Aa et Grande-Synthe, ainsi que l’emplacement de moindre impact pour le poste électrique 400 000/225 000 volts « Puythouck » situé sur la commune de Grande-Synthe.
Enfin, lors de l’Instance Locale de Concertation du 11 octobre 2024 présidée par le Sous-Préfet de Dunkerque, des adaptations du réseau électrique sur le territoire dunkerquois ont été validées, en compensation des nouvelles installations à 400 000 volts à construire.Ainsi, afin d’améliorer le cadre de vie des habitants et d’apporter un effet positif sur l’activité agricole, RTE a proposé la suppression ou la mise en souterrain de certaines lignes électriques du territoire de moindre tension.
