FAB : interconnexion France-Aurigny-Grande-Bretagne
Vignette - Interconnexion France - Grande Bretagne via Aurigny
fab_img-couv

FAB : interconnexion France-Aurigny-Grande-Bretagne

Basse-Normandie
arrow
Sous-sections
Paragraphes

Initié en 2013, le projet FAB (pour France – Aurigny – Grande-Bretagne) porte sur la construction d’une interconnexion électrique entre la France et l’Angleterre. Développé par la société FAB Link Ltd et RTE, il consiste en une double liaison électrique sous-marine et souterraine en courant continu de 220 km entre le Cotentin et le sud de l’Angleterre, en contournant l’Île d’Aurigny.

Dans le contexte du Brexit, le projet FAB a été mis sous cocon en 2018. Conformément au Schéma Décennal de Développement du Réseau de transport d'électricité (SDDR) de 2019, il pourra être à nouveau envisagé lorsque les bénéfices économiques pour la collectivité et les consommateurs auront été validés par les régulateurs de l’énergie français et anglais selon les nouvelles règles d’échanges entre le Royaume Uni et l’Union européenne.

Dans le nouveau Schéma Décennal de Développement du Réseau (SDDR) 2025 de RTE, le développement de nouvelles interconnexions au-delà de 2030 et des projets déjà décidés, est subordonné aux accords de l’État et de la CRE (Commission de Régulation de l’Energie), à l’obtention des financements pour les projets d’interconnexion et pour les renforcements du réseau interne permettant d’améliorer la capacité d’échange aux frontières.

Le SDDR 2025 soumis à la concertation ne prévoit pas à ce jour, de nouveau projet d’interconnexion entre la France et le Royaume Uni mis en service sur la période 2030 – 2040 sous réserve de l’instruction en cours par la CRE. Le projet FAB est dans l’attente d’une décision des régulateurs français (CRE) et britannique (Ofgem).

La consistance du projet :

  1. Création d’une liaison double sous-marine puis souterraine
  2. Création d’une station de conversion permettant de se raccorder au réseau 400 000 volts existant
  3. Une large concertation avec les acteurs locaux, les services de l’État et le public : 240 participants aux réunions et permanences publiques organisées par RTE en 2015 et 2016

1400 MW
d'échanges supplémentaires possibles
entre la France et le Royaume-Uni pour favoriser la transition énergétique

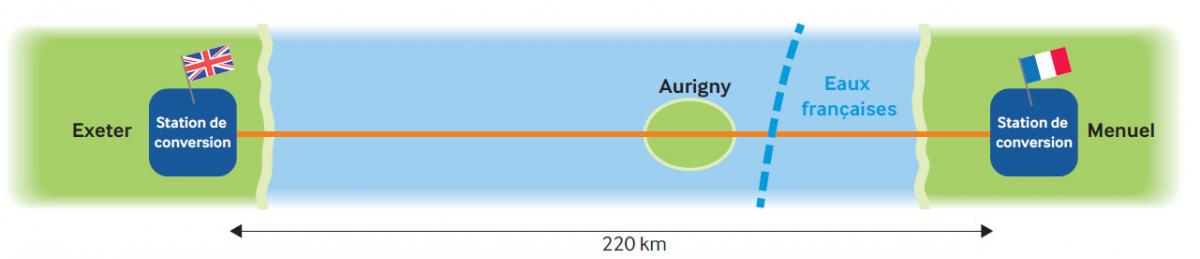

220 km
entre les postes électriques de Menuel et Exeter

Le projet FAB


Le projet FAB permettrait de mettre à profit la complémentarité des parcs de production existants et futurs de part et d’autre de la Manche et de la Mer du Nord, en intégrant le développement des énergies renouvelables.

Les énergies renouvelables, principalement issues de productions éoliennes, représenteront en effet plusieurs milliers de mégawatts dans chacun des deux pays et induiront des flux dans les deux sens : ceux-ci seront très variables selon les conditions climatiques de chacun des pays. Le projet FAB contribuerait ainsi à stabiliser le système électrique et assurer la sécurité d’approvisionnement.

Le raccordement de la liaison est prévu sur le poste 400 000 volts de Menuel dans le Cotentin et sur le poste 400 000 volts d’Exeter dans le Devon en Grande-Bretagne.

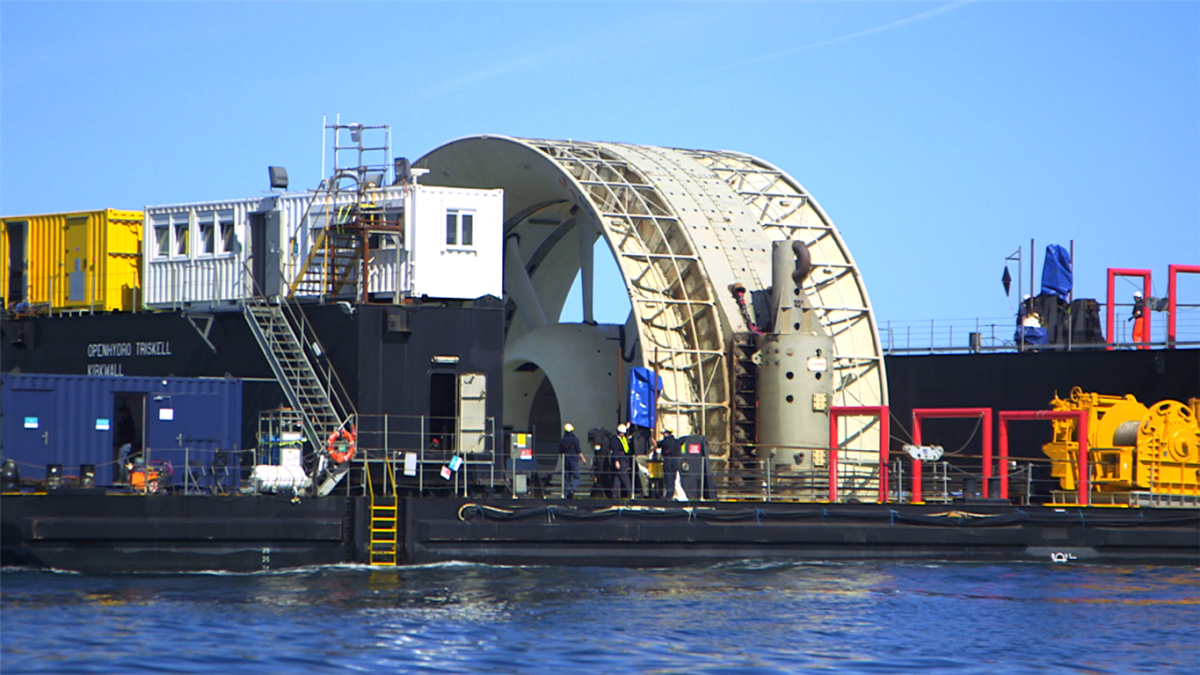

En 2015-2016, il a été envisagé que le projet puisse évacuer la production d’hydroliennes potentiellement installées dans les eaux de l’Île d’Aurigny. En raison de contraintes techniques, la production d’énergie d’origine hydrolienne n’est plus envisagée et c’est finalement le contournement de l’Île d’Aurigny qui a été retenu lors de la concertation anglaise en 2017. Ce contournement n'a pas modifié le tracé de la liaison électrique sous-marine dans les eaux territoriales françaises et à terre côté français.

Après une première étape ayant permis de confirmer l’intérêt du projet et les éléments de faisabilité, le projet est entré dans une phase de développement en 2013.

Carte du projet d'interconnexion France-Aurigny-Grande-Bretagne / FAB (transcription ci-après)

Un projet à dimension européenne


Le 14 octobre 2013, le projet a été déclaré « projet d’intérêt commun » par l’Union Européenne dans le cadre de la législation communautaire sur les infrastructures d’électricité.

Le 21 novembre 2014, le projet FAB a été sélectionné par la Commission européenne au titre du Mécanisme pour l’Interconnexion en Europe, et a bénéficié à ce titre d’un soutien financier pour réaliser les études nécessaires au développement du projet.

Logo « Cofinancé par l'Union européenne, le mécanisme pour l'interconnexion en Europe »

En 2016, le projet FAB est intégré dans le schéma décennal de développement de réseau de RTE.

Fin 2017, la Commission de Régulation de l’Énergie a souhaité que le développement du projet FAB soit temporisé en raison des incertitudes engendrées par la sortie du Royaume-Uni de l’Union Européenne (Brexit) et en l’absence des conditions du marché.

Conformément au Schéma Décennal de Développement du Réseau de transport d'électricité (SDDR) 2025, une nouvelle interconnexion France-Royaume Uni n’est actuellement pas prévue sur la période 2030 – 2040 mais pourrait toutefois être envisagée, au mieux à partir de 2035, sous réserve de l’accord des régulateurs et des conditions énoncées dans le SDDR 2025.

Enfin, comme tous les projets entre les pays membres de l’Union Européenne et le Royaume-Uni, le projet FAB a perdu le statut de « projet d’intérêt commun (PIC) ». Un nouveau label, celui des « projets d’intérêt mutuel (PIM) » entre les pays de l’Union Européenne et les pays tiers (hors UE) a été créé en 2022. Le projet FAB n’a pas obtenu le label PIM en 2023 en raison de l’absence de décision conjointe des régulateurs français et britannique.

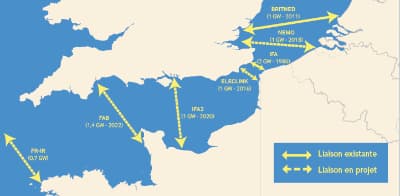

Carte des liaisons électriques existantes en en projet dans le cadre du projet FAB (transcription ci-après)

Voir aussi



Paragraphes

2014-2016 : Concertation

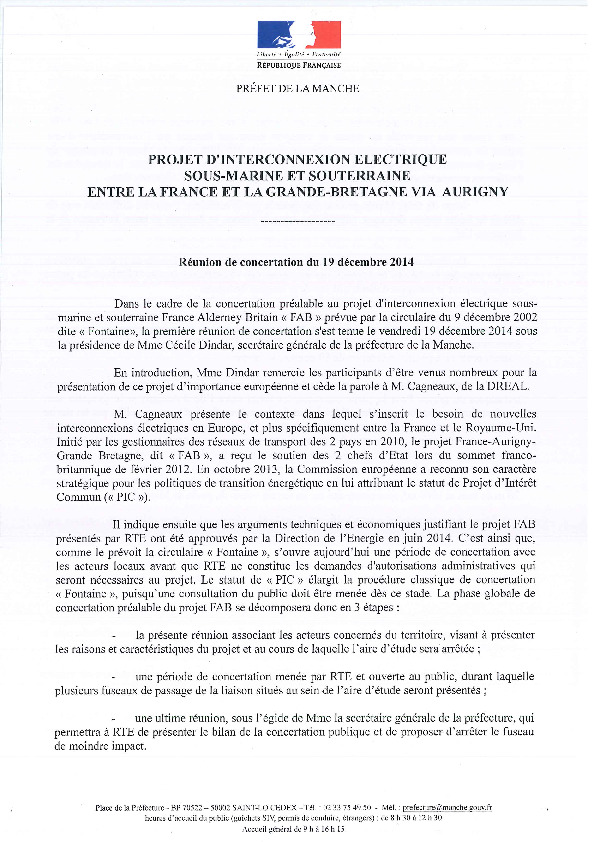

Une large concertation avec l’ensemble des parties prenantes du territoire ainsi qu’avec la population locale, a permis de définir l’aire d’étude fin 2014, puis le fuseau de moindre impact en février 2015. Une trentaine de rencontres bilatérales, deux réunions de concertation sous l’égide de la préfecture, une réunion thématique avec les associations de protections de l’environnement, quatre réunions publiques et 3 permanences locales ont ainsi été organisées. En 2016, la concertation s’est poursuivie à travers l’organisation de réunions bilatérales et de deux permanences publiques.

2016-2017 : Enquête publique


L’enquête publique s'est tenue du 19 décembre 2016 au 27 janvier 2017 et permettait ainsi de consulter les différents publics concernés par le projet FAB. Retrouvez l’ensemble des documents était disponible sur le site de la préfecture de la Manche. Les observations ont été faites en mairies et également à l’adresse suivante : enquete.projetfab@gmail.com.

Les documents de l'enquête publique sont accessibles sur notre :

2017 : Obtention des autorisations administratives


La déclaration d’utilité publique pour les équipements électriques de la station de MENUEL ainsi que la Concession d’Utilisation du Domaine Public Maritime pour les câbles sous-marins ont été obtenues pour le projet FAB.

Toutefois, la CRE a souhaité mettre en attente le projet suite au BREXIT : « Compte tenu du contexte associé à la décision du Royaume-Uni de sortir de l’Union européenne, la CRE considère ne pas être en mesure de se prononcer sur l’intérêt pour la collectivité européenne de tout nouveau projet d’interconnexion entre la France et le Royaume-Uni avant que ne soient clarifiées ses conditions de sortie de l’Union européenne. » Lire la délibération n° 2017-253 de la CRE sur le contexte post-Brexit

2018 : Mise sous cocon du projet FAB


En raison du Brexit et des incertitudes économiques en découlant entre l’Union Européenne et le Royaume-Uni, le projet FAB a été placé « sous cocon » en 2018 à la demande de la Commission de Régulation de l’Énergie (CRE).

2019 : Seconde délibération de la CRE


« La CRE considère que les conditions ne semblent pas réunies, à l’heure actuelle, pour un accroissement supplémentaire de la capacité d’interconnexion entre la France et le Royaume-Uni au-delà des projets déjà en construction (ElecLink et IFA2), et qu’il apparaît nécessaire d’attendre d’avoir plus de visibilité sur les modalités de mise en œuvre du Brexit ainsi que sur les évolutions des fondamentaux de marché et la mise en œuvre de politiques publiques susceptibles d’influencer favorablement la valeur de ces interconnexions. » Lire la délibération n° 2019-170 de la CRE sur les projets d’interconnexion

Décembre 2020 : Accord de commerce et de coopération entre l’Union Européenne et le Royaume-Uni


L’accord de commerce et de coopération entre l’Union Européenne et les Royaume-Uni a été signé le 30 décembre 2020 pour une entrée en vigueur le 1er mai 2021.

Découvrez l'accord de commerce et de coopération UE - Royaume-Uni signé en décembre 2020

Les incertitudes pesant sur les règles du marché de l’électricité sont progressivement clarifiées permettant d’envisager le développement de nouveaux projets d’interconnexion électrique sous réserve de la validation par les régulateurs de l’énergie, la Commission de Régulation de l’Énergie (CRE) pour la France et l’OFGEM pour le Royaume-Uni.

2022 : Prorogation des autorisations


RTE a sollicité les services de l’État pour prolonger les autorisations précédemment obtenues pour le projet FAB dans l’éventualité de la reprise du développement du projet avec le promoteur FAB Link et sous réserve de l’accord des régulateurs de l’énergie.

2024 : Consultation publique de la CRE relative aux futures interconnexions électriques entre la France et le Royaume Uni


La CRE a réalisé une consultation publique au printemps 2024 pour évaluer l’intérêt pour les consommateurs français d’engager le développement d’une nouvelle interconnexion électrique entre la France et la Royaume Uni, de préciser les conditions de répartition des coûts et d’identifier le projet le plus pertinent.

Consultation publique relative aux futures interconnexions électriques entre la France et le Royaume-Uni | CRE

2025 : Déclaration conjointe


La CRE, autorité de régulation nationale (ARN) française, et l’ARN britannique, l’Ofgem (Office of Gas and Electricity Markets), ont publié une déclaration conjointe le 20 février 2025 indiquant qu’ils poursuivent leurs discussions pour étudier les possibilités de développement d’une nouvelle interconnexion entre la France et le Royaume Uni en raison de la hausse du coût des projets et de la nécessité de renforcer les réseaux nationaux là où des congestions sont anticipées.

Une déclaration conjointe des régulateurs est attendue d’ici à fin octobre 2025.

Déclaration conjointe de l’Office of Gas and Electricity Markets et de la Commission de régulation de l’énergie relative à l'opportunité de nouvelles capacités d'interconnexion électrique entre la France et le Royaume-Uni

Paragraphes

L'actualité du projet : Interconnexion France-Aurigny-Grande Bretagne (FAB)

Actualité

La Commission de Régulation de l’Energie a réalisé une consultation du public au printemps 2024. La décision des régulateurs français, la CRE, et britannique, l’Ofgem, est en attente

La Commission de Régulation de l’Énergie a réalisé une consultation du public relative à l’opportunité de nouvelles capacités d’interconnexion électrique entre la France et le Royaume-Uni au printemps...
Actualité

Nouvelle délibération de la CRE en 2019

RTE, en tant qu’entreprise régulée, suit l’évolution des conditions posées par le régulateur du secteur de l’énergie (la CRE) et examinera l’opportunité de relancer le projet FAB avec le partenaire FAB Link Ltd dès lors que ces conditions de reprise seront remplies.
Actualité

Première délibération de la CRE en décembre 2017

Après le referendum britannique du 23 juin 2016, suivi de la notification le 29 mars 2017 par le Royaume-Uni de son intention de se retirer de l’Union européenne, la Commission de régulation de l’éne...
Actualité

L’enquête publique du projet FAB est lancée

Une commission d'enquête publique a été désignée par le Tribunal Administratif de Caen.
Actualité

Une large concertation avec les acteurs du territoire

Pour construire son projet avec le plus grand nombre, RTE a mis en place un double processus de concertation et de consultation du public. Ainsi, depuis l’approbation par le Ministère de l’Énergie de ...
Filtrer
Mot clé
Catégories
Date
Trier par pertinence
15 documents
Date (field_document_date_2)
Ce formulaire est fermé pour le moment
