Raccordement à 225 000 volts du parc éolien en mer de la baie de Saint-Brieuc
118369977v
118369977

Raccordement à 225 000 volts du parc éolien en mer de la baie de Saint-Brieuc

Projet
Bretagne
arrow
Sous-sections
Paragraphes

RTE accompagne la transition énergétique et le développement des énergies renouvelables, en raccordant au réseau de transport d’électricité, le parc éolien en mer de Saint-Brieuc, premier parc éolien en mer en Bretagne.

Les points clés :

  1. 1er raccordement d’éolien en mer en Bretagne
  2. Création d’une liaison double sous-marine puis souterraine à 225 000 Volts
  3. Extension de 3 ha du poste électrique de la Doberie sur la commune d’Hénansal
  4. Plus de 7 années de concertation avec les acteurs locaux qui ont permis de définir le tracé et d’obtenir toutes les autorisations
  5. Lancement des travaux en 2020

3 communes traversées
Erquy, Saint-Alban et Hénansal

Présentation du projet


Dans le cadre de sa mission de Service public, RTE est en charge de raccorder au réseau de transport d’électricité le parc éolien en Baie de St Brieuc, développé et exploité par la société Ailes Marines, parc d’une puissance de 496 MW, grâce à la création d’une liaison double sous-marine puis souterraine à 225 000 volts jusqu’au réseau existant.

Plus de 7 années de concertation avec les acteurs locaux (élus, professionnels de la pêche, chambres d’agriculture, associations, etc.) et les services de l’État, alliée à des études techniques et environnementales sur le domaine terrestre et maritime depuis 2011, ont permis de valider un tracé et d’obtenir toutes les autorisations administratives nécessaires à la mise en œuvre de ce type de projet.

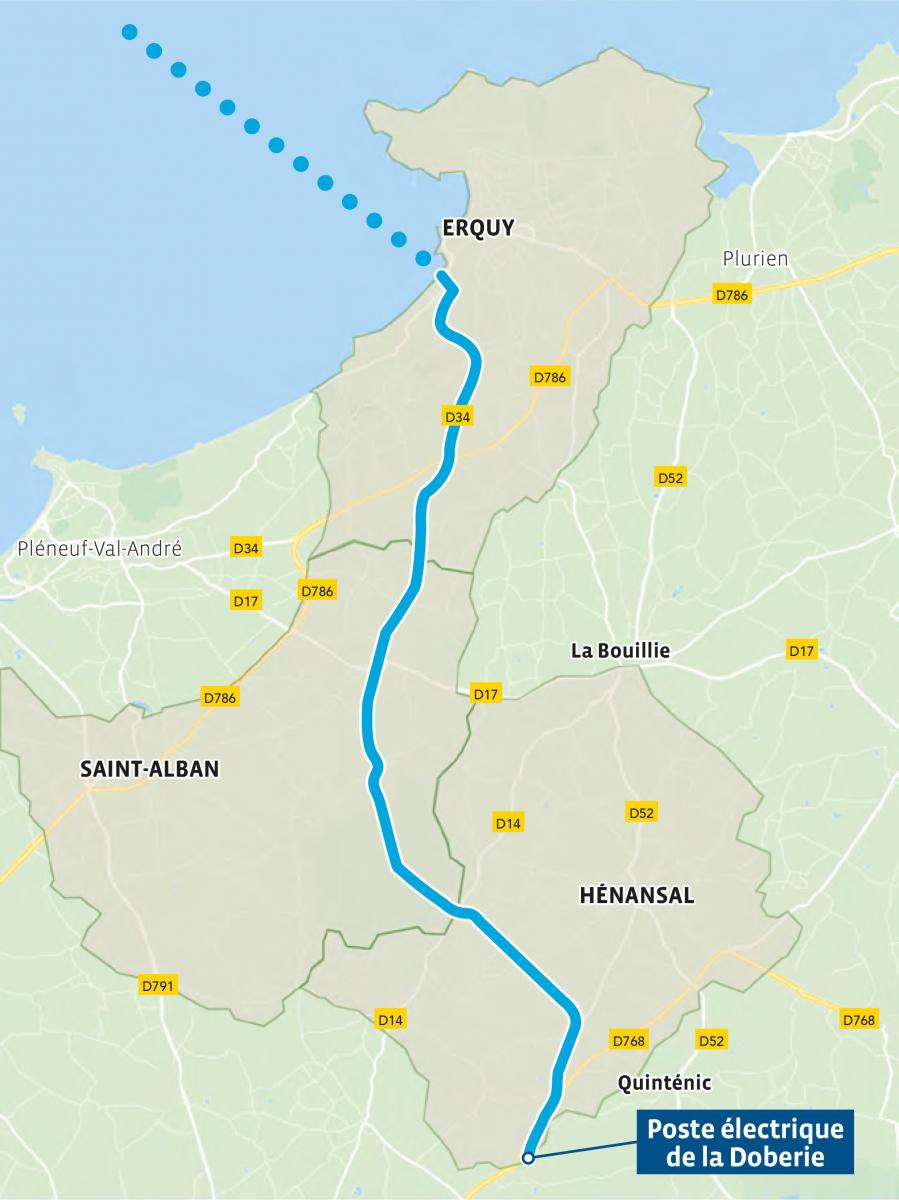

Carte du projet de raccordement à 225 000 volts du parc éolien en mer de la baie de Saint-Brieuc (transcription ci-après)

Consistance du projet

Le parc éolien en mer sera raccordé au réseau électrique à très haute tension depuis un poste électrique en mer (qui appartient au producteur du parc), par une double liaison à 225 000 Volts, sous-marine puis souterraine, jusqu’au poste électrique existant de la Doberie situé sur la commune d’Hénansal.

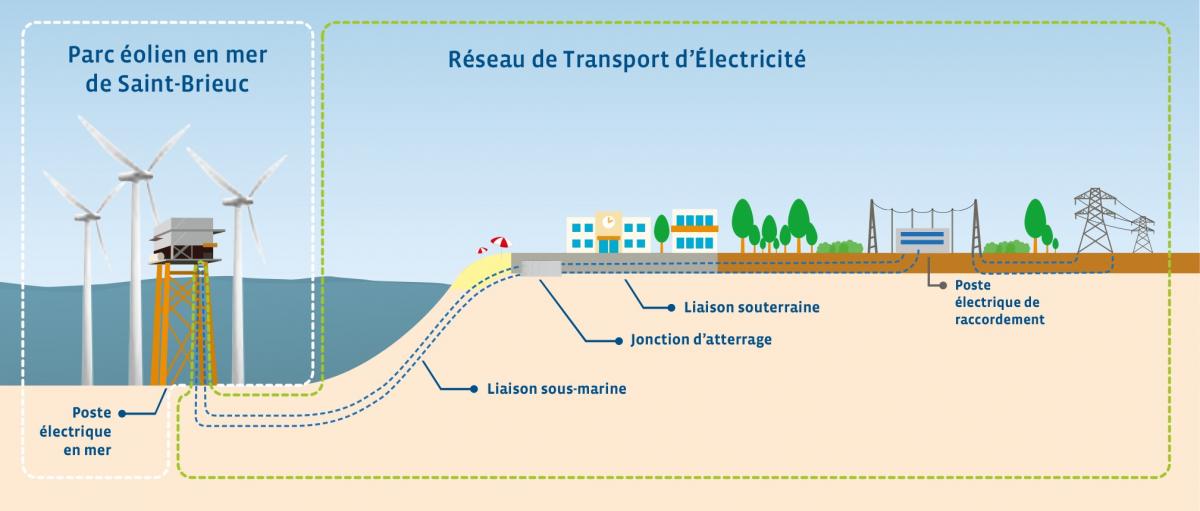

Infographie du raccordement à 225 000 volts du parc éolien en mer de la baie de Saint-Brieuc (transcription ci-après)

Le tracé de la liaison emprunte l’itinéraire suivant :

  • Un cheminement sous-marin, sur environ 33 km depuis le poste électrique en mer (propriété du consortium mené par Ailes Marines) jusqu’à la côte.
  • Le raccordement des câbles sous-marins aux câbles souterrains (appelé “jonction d’atterrage”) au niveau de la plage de Caroual, à Erquy.
  • Un cheminement souterrain, sur environ 16 km traversant les communes de Erquy, Saint-Alban et Hénansal.
  • Le raccordement au réseau à 225 000 volts, se fera au poste de la Doberie sur la commune d’Hénansal.

Les travaux de RTE sous la mer et en vidéo


Pourquoi et comment transporter l'énergie électrique sous la mer ?

[VIDÉO] - Pourquoi et comment transporter l'énergie électrique sous la mer ? (01:44)

Cover transport sous marin énergie électrique.
Lire la transcription textuelle de la vidéo : Masquer la transcription textuelle de la vidéo : Pourquoi et comment transporter l'énergie électrique sous la mer ? (01:44)

[Cette vidéo explique pourquoi et comment transporter l’énergie électrique sous la mer, que ce soit pour raccorder des énergies renouvelables ou sécuriser l’approvisionnement européen. Elle détaille les études préalables, le choix du tracé, et les opérations d’installation et de protection des câbles sous-marins.]

[Pourquoi et comment transporter l'énergie électrique sous la mer ?]

Acheminer l'énergie renouvelable produite en mer vers le réseau terrestre. Raccordement d'une distance inférieure 50 km technologie en courant alternatif. Tension : 225 000 V. L'électricité est ensuite liée au réseau de transport terrestre.

Sécuriser l'approvisionnement électrique Européen en reliant un autre pays Dans ce cas, il s'agit d'un raccordement longue distance technologie en courant continu. Tension : de 300 000 à 500 000V

Comment choisir le tracé du câble et comment le protéger ?

1. Les études préalables

Recensement des usages de la mer (navigation, zones de pêche, loisir...)

Étude d'impact environnemental (zone archéologique, zone naturelle protégée...)

Étude des fonds marins (détection des masses métalliques, d'épaves, analyse du relief...)

Prélèvements géotechniques (analyse de la nature des sols sous-marins)

2. Installation - Les opérations

Le câble électrique est chargé sur un navire câblier, navire ayant une capacité de chargement jusqu'à 9 000 tonnes. Il y a plusieurs dizaines de km d'un seul tenant !

Le câble est déroulé au fond de la mer durant l'opération de pose et de protection. Il est ensuite déposé dans un sillon creusé par la charrue marine (opération d'ensouillage). Le câble est protégé durant l'opération de protection par enrochement, si nécessaire, en complément de l'ensouillage.

Le câble poursuit son chemin jusqu'au poste électrique de raccordement. L'électricité peut désormais circuler dans le tout le réseau électrique européen.

Masquer la transcription textuelle de la vidéo : Pourquoi et comment transporter l'énergie électrique sous la mer ? (01:44)
Paragraphes

L'actualité du projet - Raccordement à 225 000 volts du parc éolien en mer de la baie de Saint-Brieuc

Actualité

Saint-Brieuc - Le réseau de transport d’électricité prêt à accueillir l’énergie du premier parc éolien en mer breton

3 ans jour pour jour après l’entrée en vigueur du contrat les liant, RTE met à disposition de la société Ailes Marines (Iberdrola) les deux liaisons de raccordement électrique du parc éolien en mer de Saint-Brieuc, dont les travaux avaient débuté en 2020.
Actualité

Information aux pêcheurs – Erquy

Après avoir définitivement libéré le parking de Caroual le 31 octobre, les travaux en mer, eux, se poursuivent jusqu’à la fin du mois de novembre, à 12 km de la côte.
Actualité

La dernière phase des travaux de raccordement du parc éolien en baie de Saint-Brieuc a lieu cet été, en mer.

Actuellement, des travaux maritimes se déroulent afin d’installer la double liaison sous-marine à 225 000 volts au large d’Erquy.<br /> Différents navires interviennent pour procéder au déroulage et ...
Actualité

À partir du 7 juin, RTE réalise des études en mer pour préparer l’installation de la liaison électrique sous-marine à l’été

L’objectif de ces études en mer est de préparer la route des câbles sous-marins, en amont de leur déroulage. <br /> <br /> Deux moyens nautiques : un drone marin de surface et un navire de surveys (...
Actualité

La dernière phase des travaux d’atterrage démarre en mer à Caroual et jusqu’en mai 2022

À partir de mars 2022, RTE procède à la 3ème et dernière phase des travaux d’atterrage dans le cadre du projet de raccordement du parc éolien en mer de Saint-Brieuc : les travaux en zone nearshore.
Actualité

Reprise des travaux à l'atterrage: la seconde phase démarre à Caroual

Depuis lundi 4 octobre, la deuxième phase des travaux à l'atterrage a démarré à Caroual (Erquy).
Actualité

Restitution plage de Caroual - Erquy

Conformément à ses engagements, RTE a restitué la partie de la plage de Caroual (Erquy) occupée par les travaux d’atterrage pour le raccordement du parc éolien en mer de Saint Brieuc le vendredi 25 juin.
Actualité

Démarrage des travaux à l’atterrage sur la plage de Caroual à Erquy

Le 15 mars dernier, les travaux de raccordement du projet éolien offshore en baie de Saint-Brieuc ont commencés à l’atterrage au niveau du parking et de la plage de Caroual, à Erquy.
Actualité

Les travaux d’extension du poste de la Doberie ont démarrés

Le 12 octobre, RTE a démarré les travaux de terrassement et d’extension du poste électrique de la Doberie, sur la commune d’Hénansal (22).
Actualité

Identification des masses métalliques détectées cet été

Lors des études menées cet été pour préciser le tracé des câbles souterrains et sous-marins, 33 masses métalliques avaient été détectés sur la plage de Caroual et 4 en mer. Du 15 au 22 octobre, la reprise des études dites UXO* a permis l’identification de ces masses.
Actualité

L’institut de recherche Chorus étudie les effets acoustiques sur la ressource halieutique pour RTE

RTE a décidé de mandater un organisme expert en acoustique sous-marine, l’institut de recherche CHORUS, pour réaliser une analyse sur les éventuels effets acoustiques de ses études en mer.
Actualité

Les études préalables au chantier de raccordement démarrent

A partir du 15 mai, RTE va procéder à une phase d’études en mer, puis, à partir du 18 mai, à Erquy, lieu où se rejoignent les câbles sous-marins et souterrains terrestres.
Paragraphes

Le projet va démarrer cette année sa phase de travaux, à terre. Les travaux de raccordement vont démarrer fin 2020 sur la plage de Caroual (lieu de jonction des câbles sous-marins aux câbles souterrains). Les travaux terrestres commenceront à l’automne 2020 : travaux de génie civil pour la mise en place des liaisons souterraines sur les 3 communes concernées (Erquy, Saint-Alban, Hénansal) et travaux d’extension au poste de La Doberie.

Calendrier du raccordement :

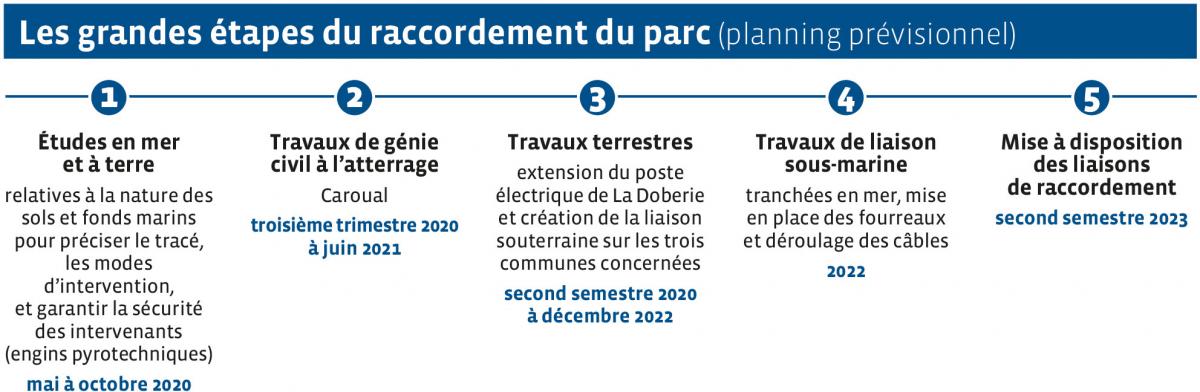

Calendrier du projet du raccordement à 225 000 volts du parc éolien en mer de la baie de Saint-Brieuc (transcription ci-après)
Paragraphes
