Raccordement du parc éolien en mer des îles d’Yeu et de Noirmoutier
L’État a confié à RTE la mission de raccorder les énergies marines renouvelables au réseau électrique. Dans ce cadre, RTE est chargé du raccordement du parc éolien en mer au large des îles d’Yeu et de Noirmoutier au réseau électrique terrestre.
Le projet en bref
A l’issue de l’appel d’offres lancé par l’État, le projet porté par la société « Éoliennes en Mer des îles d’Yeu et de Noirmoutier » a été retenu, en 2014, pour le secteur des îles d’Yeu et de Noirmoutier. RTE est chargé de raccorder ce parc d’une puissance de 496 mégawatts au réseau très haute tension à 225 000 volts.

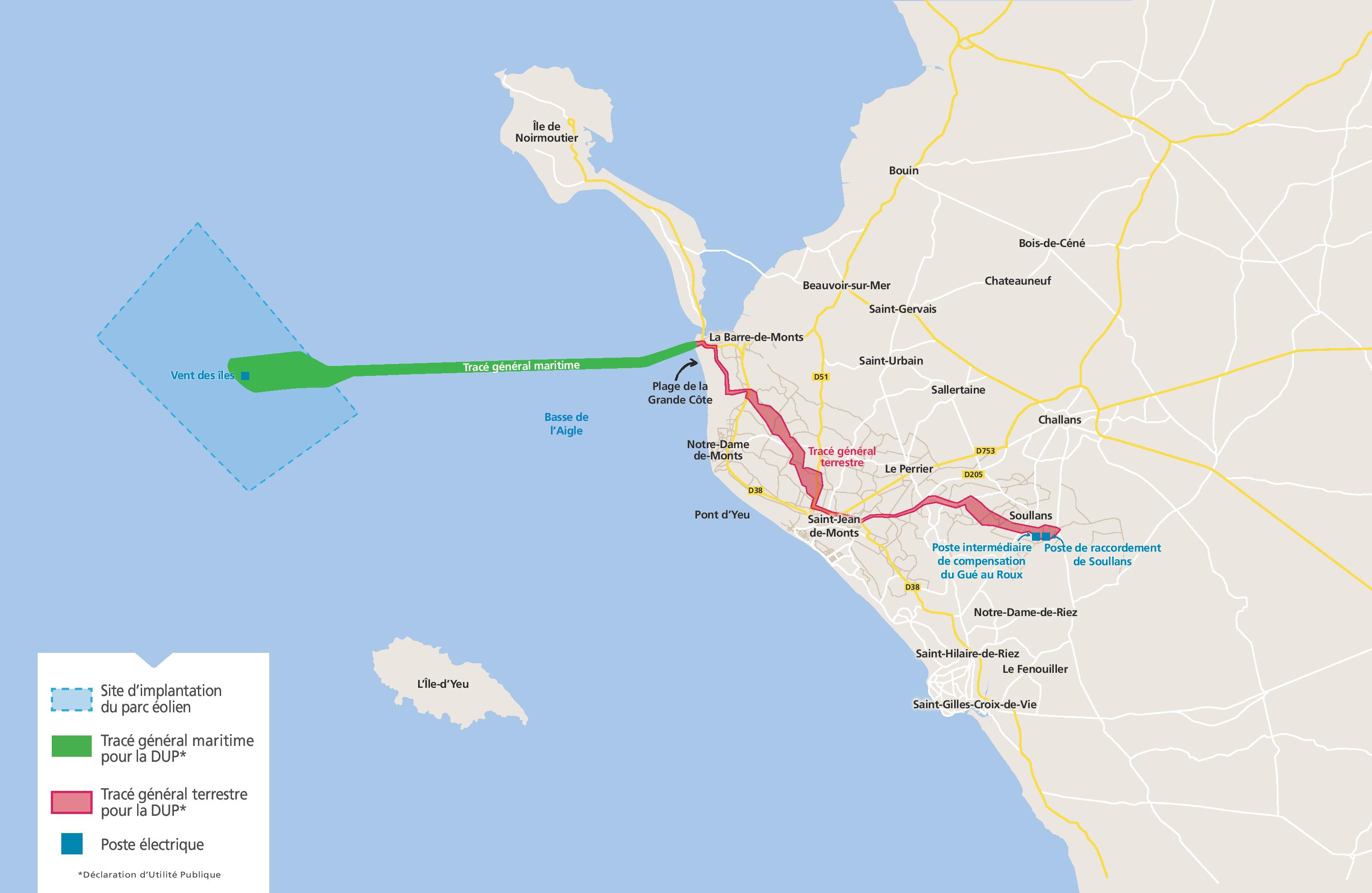

Pour cela, d’ici 2025, RTE prévoit la création d’une double liaison sous-marine puis souterraine de 225 000 Volts traversant les communes de La-Barre-de-Monts, Notre-Dame-de-Monts, Saint-Jean-de-Monts, Le Perrier et Soullans. Un poste électrique va également être construit à Soullans, à proximité immédiate du poste existant.
Acheminer l’électricité produite en mer vers le réseau terrestre

Pour acheminer l’électricité produite en mer, RTE va réaliser les travaux suivants d'ici 2025 :
Installation d'une double liaison sous-marine 225 000 Volts sur 27 kilomètres, depuis le poste électrique en mer jusqu’à la côte
Réalisation d'une chambre d’atterrage enterrée, située sur le parking de la plage de la Grande Côte à La-Barre-de-Monts, qui permettra de relier les câbles sous-marins aux câbles souterrains
Construction d'une double ligne électrique souterraine à 225000 Volts sur 29 kilomètres traversant La-Barre-de-Monts, Notre-Dame-de-Monts, Saint-Jean-de-Monts, Le Perrier et Soullans
Construction du nouveau poste électrique du Gué-Au-Roux, situé à proximité immédiate du poste électrique existant de Soullans
Les grandes étapes du raccordement

Travaux de construction du poste électrique du Gué-au-Roux : à partir de juin 2022
Travaux de création de la ligne électrique souterraine : à partir de juin 2022
Travaux d'atterrage au niveau du parking de la Grande Côte : à partir de l'automne 2022
Travaux en mer : 2024
La mise en service des liaisons de raccordement est prévue en 2025.
Zoom sur le poste électrique du Gué-au-Roux
Le poste électrique du Gué-Au-Roux est en cours de construction, à proximité immédiate du poste existant de Soullans.
Il prendra place sur une surface de 3 hectares et permettra de compenser les perturbations du courant électrique liées à son transport sur une longue distance depuis la mer.
RTE s’est engagé à proposer une bonne intégration paysagère, sur un terrain situé hors zone humide et environnementale sensible.
