Raccordement du parc éolien en mer situé au large de Fécamp
Vignette
Fécamp
En-tête
Fécamp

Raccordement du parc éolien en mer situé au large de Fécamp

arrow
Fécamp sera le 1er parc éolien offshore normand à être raccordé au réseau électrique français. Il représente 500 MW de production soit l’équivalent de la consommation domestique en électricité de 770 000 personnes, soit plus de 60% des habitants de Seine-Maritime.
Sous-sections
Paragraphes

Le raccordement du parc éolien en mer de Fécamp, c’est la création d’une liaison double à 225 000 volts sous-marine, puis souterraine. Sa longueur est de 50 km dont 18 km en mer, jusqu’au point d’atterrage dans le port de Fécamp et 32 km à terre jusqu’au poste de Sainneville-sur-Seine. Nous renforcerons également le réseau électrique par la création d’une nouvelle liaison souterraine de 12 km entre Sainneville-sur-Seine et le port du Havre (poste de Pont VII). Pour accueillir ces nouvelles lignes électriques, le poste de Sainneville est étendu sur environ 3 ha.

25 M€
de retombées locales
estimées sur les chantiers poste et génie civil
25 000 h
de travail
par des personnes en insertion sur le chantier
270 M€
d’investissement pour le raccordement

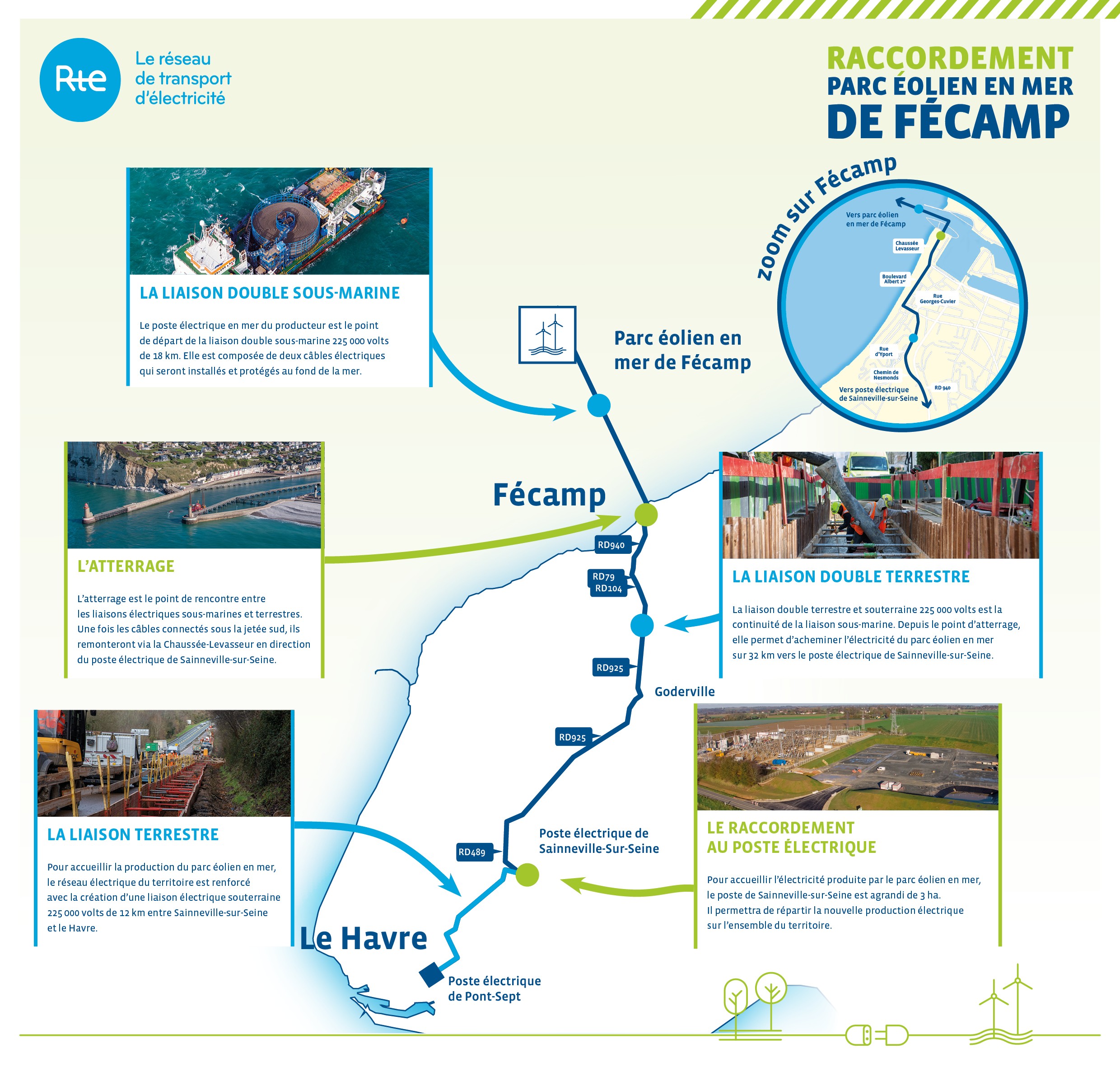

Carte du projet


Carte projet Fécamp



2020 - 2022
Travaux de la liaison souterraine
2021 - 2023
Travaux de la liaison sous-marine
2020 - 2022
Travaux du poste électrique
Couverture vidéo
Paragraphes

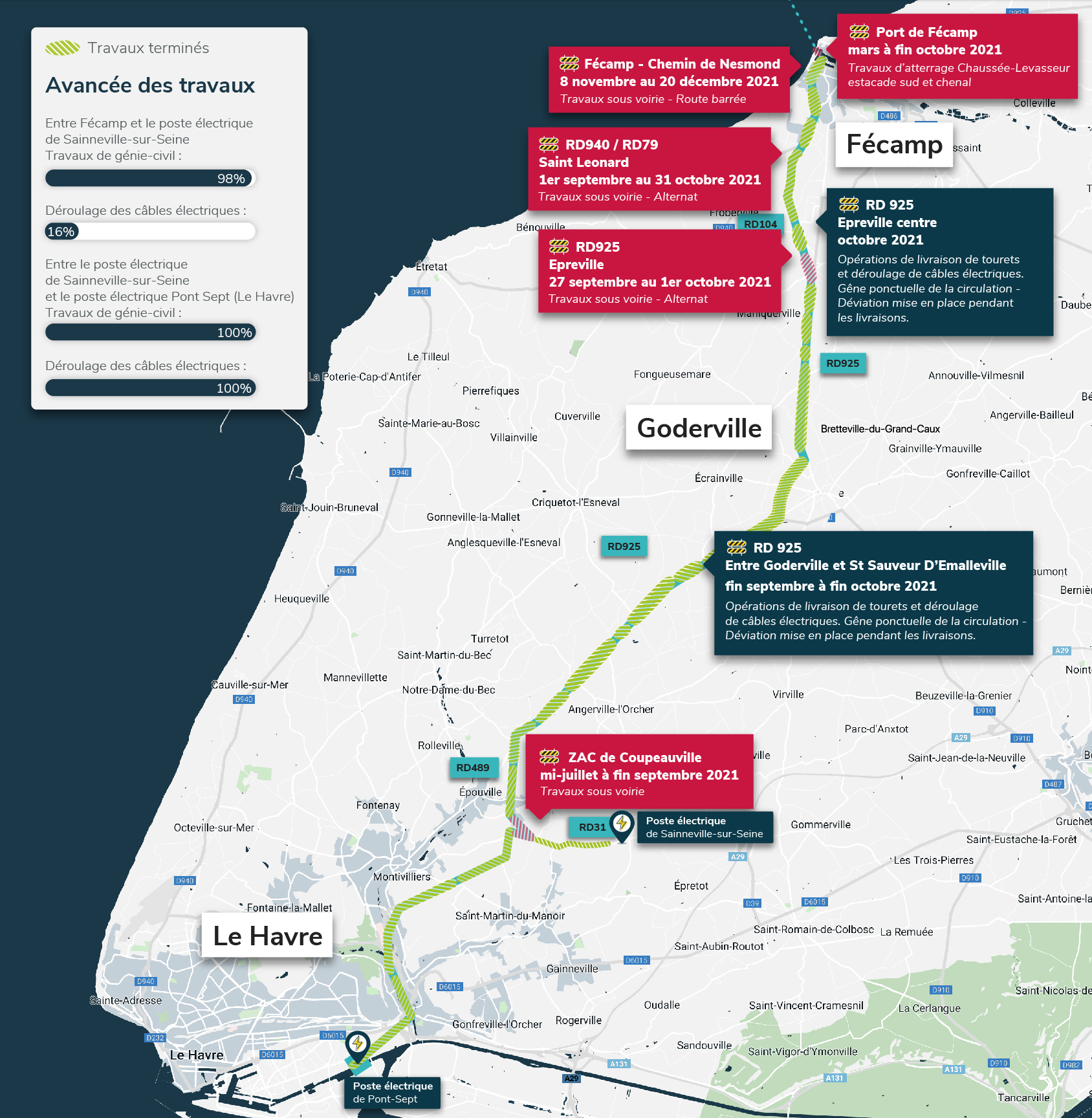

Carte des travaux

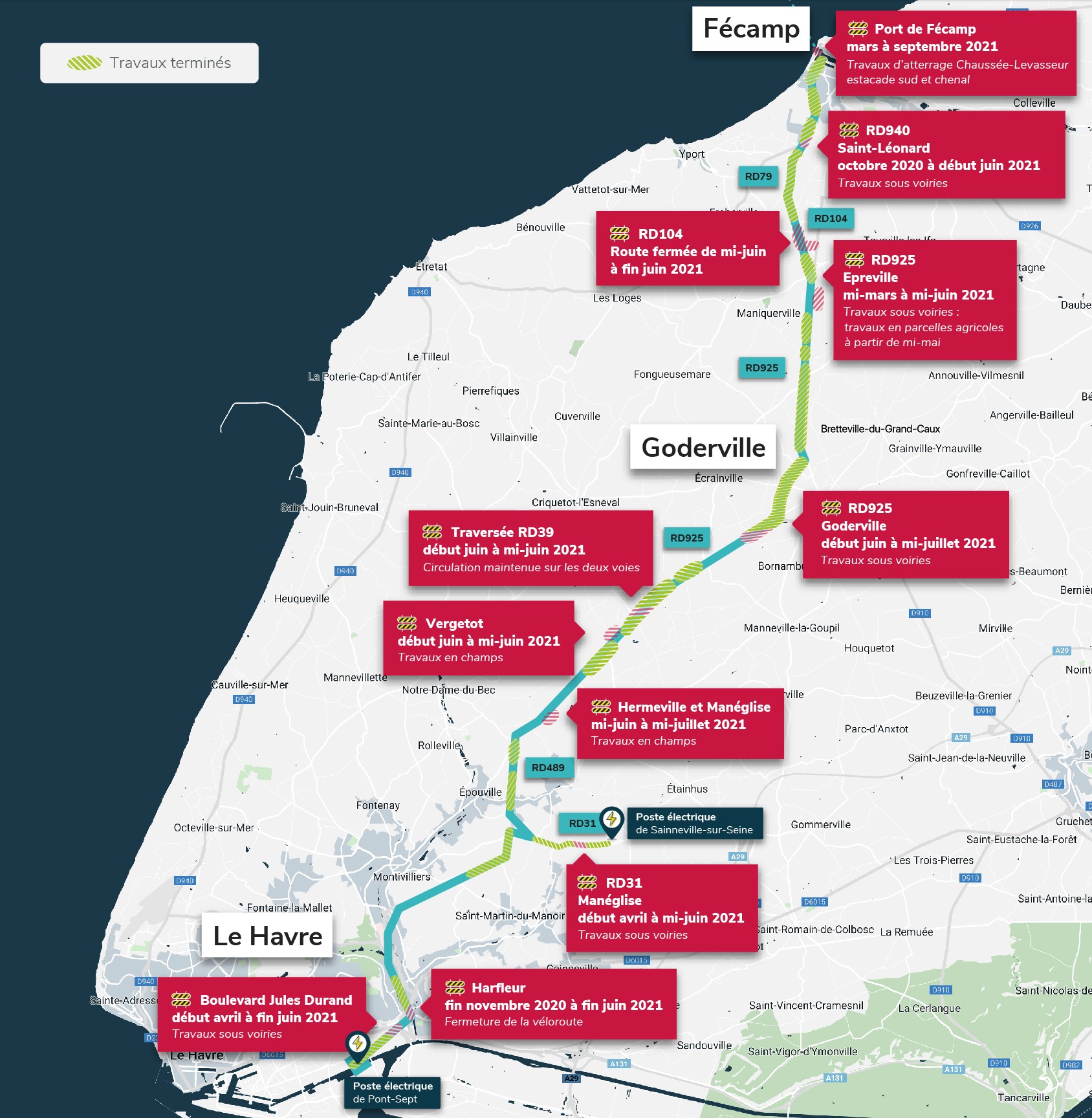

Carte travaux RTE Fécamp juin 2021



Travaux d’atterrage dans le Port de Fécamp de mars à septembre 2021

plan travaux atterrage fécamp
  •  Un couloir de 30m est maintenu pour permettre l’entrée et la sortie des bateaux dans le port.
  • La digue promenade et l’accès au phare restent ouverts.
  • Une bouée sera installée proche du rivage pour surveiller la qualité des eaux durant les travaux. Elle prendra des mesures toutes les 15 min.
  • L’ensemble du site sera remis en l’état à la fin de toutes les étapes de travaux en 2022.

Travaux sur la commune de Fécamp d’octobre 2020 à avril 2021

Travaux Fecamp
Travaux Fecamp
  • Remise à neuf du Boulevard Albert 1er sur le front de mer

  • Mise à disposition d’un service d’aide aux riverains pendant toute la durée des travaux sur la rue d’Yport

  • Un point d’information sur le projet est ouvert pendant toute la durée des travaux de raccordement du parc éolien en mer de Fécamp pour toute information complémentaire. Il est situé dans la Maison des Projets sur la place du marché de Fécamp.

  • Pas de travaux dans les rues de Fécamp pendant la saison touristique (été)

  • Un contact joignable en permanence chez RTE et chez l’entreprise travaux (SPIE)

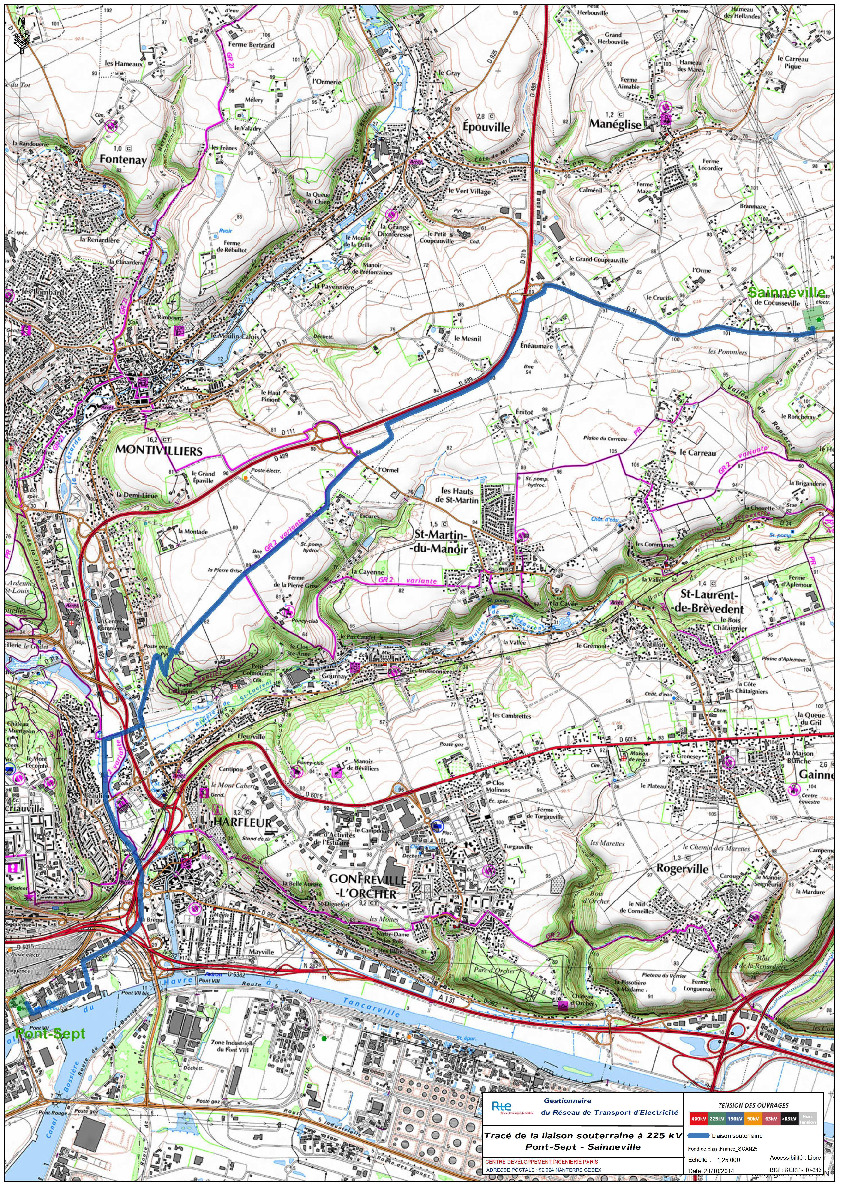

Fermeture de la véloroute sur la commune d’Harfleur de fin novembre 2020 à fin juin 2021

Carte travaux véloroute Harfleur

Travaux sur les communes de St Leonard et Froberville de mi-janvier à mi-juin 2021

Travaux sur la RD79
  • Deux macarons seront distribués par foyer aux riverains de la RD79 par la Mairie de St Léonard.
  • Afin d’obtenir des macarons complémentaires, merci de vous rapprocher de la Mairie.
