Raccordement des éoliennes flottantes au large de Fos-sur-Mer en Méditerranée
La France s'est engagée à atteindre la neutralité carbone à l’horizon 2050. Pour y parvenir, le mix de production doit évoluer, notamment l’éolien en mer, avec un objectif de 18 GW à l'horizon 2037 dont 3,5 à 5 GW en Méditerranée.
Quatre parcs d'éoliennes flottantes appelés Narbonnaise 1 & 2, et Golfe de Fos 1 & 2 seront développés dans les zones « Narbonnaise Sud-Hérault » et « Golfe de Fos », représentant à eux quatre une puissance totale cumulée de 1,4 à 1,6 GW environ.
En 2021, l’ensemble de ces projets ont été soumis au débat public organisé sous l’égide de la Commission Nationale du Débat Public (CNDP).
En tant que maître d’ouvrage en charge du raccordement électrique, RTE a participé à ce débat.
En mars 2022, la décision ministérielle a permis de retenir plusieurs zones pour ces projets, dont celle au large du Golfe de Fos-sur-Mer.
Deux parcs éoliens en mer flottants, l’un d’environ 250 MW (AO6) et l’autre d’environ 500 MW (AO9) y sont prévus, ainsi que leur raccordement mutualisé au réseau électrique 225 000 Volts.
Début 2025, le lauréat en charge de la réalisation du premier parc de 250 MW, est nommé. Il s’agit de la société Éoliennes Méditerranée Grand Large avec pour actionnaires EDF Renouvelables et Maple Power.
RTE est en charge du raccordement mutualisé du parc AO6 Fos de 250 MW et du parc ultérieur AO9 de 500 MW soit un raccordement pour une puissance totale d’évacuation sur le réseau électrique d’environ 750 MW.
pour les 2 parcs éoliens flottants « AO6 » et leur extension future en Méditerranée
Depuis 2022, des rencontres avec les parties prenantes et des premières études techniques et environnementales ont permis d’éclairer les contours d’une aire d’étude pour le raccordement électrique. Une réunion plénière de concertation « Fontaine » s’est tenue le 15 avril 2024, sous l’égide du Préfet des Bouches-du-Rhône, pour en présenter la synthèse et acter le périmètre de l’aire d’étude du raccordement.
En mer, l’aire d’étude s’éloigne d’un peu plus de 25 km de la côte jusqu’à une profondeur d’eau d’environ 90 mètres. Elle part de la localisation du parc éolien au sein de la zone 2 fixée par l'État en novembre 2023, puis rejoint le golfe de Fos en intégrant une partie de la commune de Port-St-Louis-du-Rhône à l’ouest et une partie de la commune de Martigues à l’est.

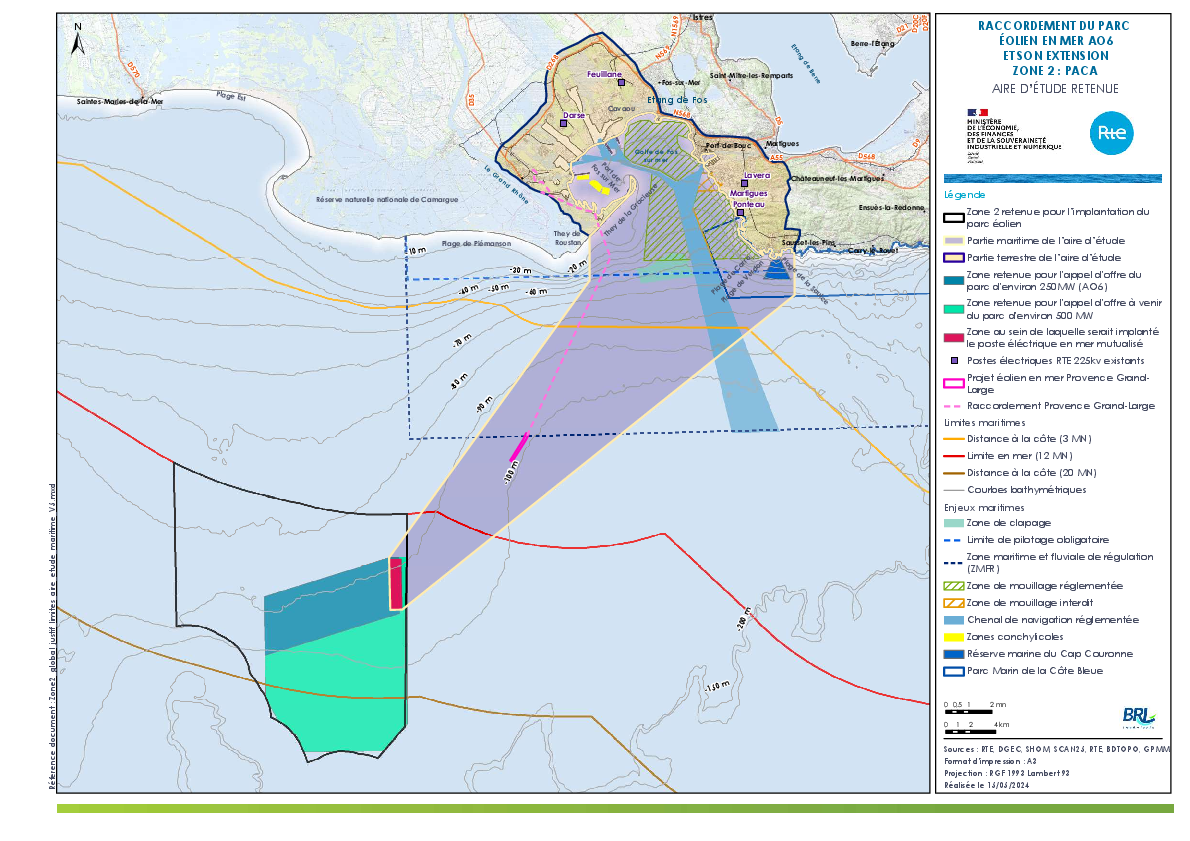

Fuseau de moindre impact pour le raccordement
Le fuseau retenu en décembre 2024 pour le raccordement électrique des parcs représente le meilleur compromis pour le passage des futures liaisons électriques. Il est le fruit des études techniques et environnementales, réalisées au sein de l’aire d’étude validée en avril 2024 et des rencontres menées avec les acteurs du territoire.
- En mer, les deux parcs d’éoliennes flottantes d’une capacité totale de 750 MW, seront raccordés à une seule plateforme. Le poste électrique sera relié au littoral par trois liaisons sous-marines à 225 000 volts positionnées dans un fuseau d’environ 34 km de long.
- À terre, l’atterrage permettra de réaliser la connexion entre les câbles sous-marins et les câbles terrestres. L’emplacement retenu pour cet atterrage se situe au niveau de la plage Napoléon à Port-Saint-Louis-du-Rhône.
- Depuis la plage, trois liaisons souterraines rejoindront ensuite le poste électrique de Darse ou de Feuillane pour se raccorder au réseau de transport d’électricité existant. Le fuseau choisi pour ces liaisons souterraines mesure entre 20 et 30 km et passe par les communes de Port-Saint-Louis-du-Rhône et Fos-sur-Mer.
Les prochaines étapes
Tout au long de 2025-2027, RTE va mener des études environnementales et techniques détaillées sur le fuseau de moindre impact tout en poursuivant le travail de construction du projet avec le territoire. À l’issue de cette nouvelle étape, un tracé général des liaisons terrestres et sous-marines sera identifié et la localisation précise de l’implantation des postes électriques en mer et à terre sera définie. Le tracé général des ouvrages nécéssaires au raccordement sera soumis une enquête publique prévue dans le cadre de l’instruction administrative des autorisations. Cette enquête publique interviendrait fin 2027 selon le planning prévisionnel actuel du projet.
La concertation post-débat public se poursuit quant à elle sous l’égide de deux garants nommés par la CNDP : Laura Michel et Mathias Bourrissoux et des réunions publiques seront organisées aux prochaines étapes du projet, notamment en lien avec les activités maritimes (pêche, plaisance, tourisme, etc.)

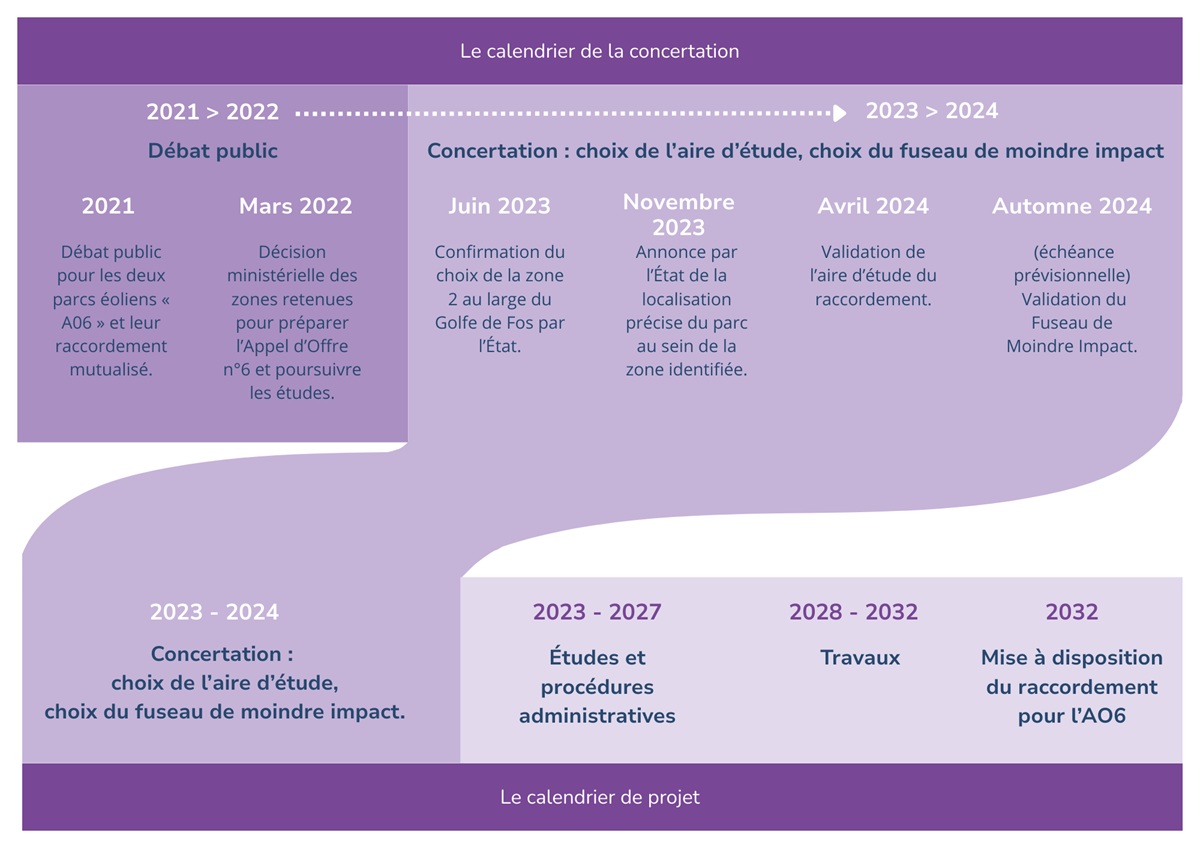

Le calendrier du projet
Comprendre le raccordement électrique d’un parc éolien en mer

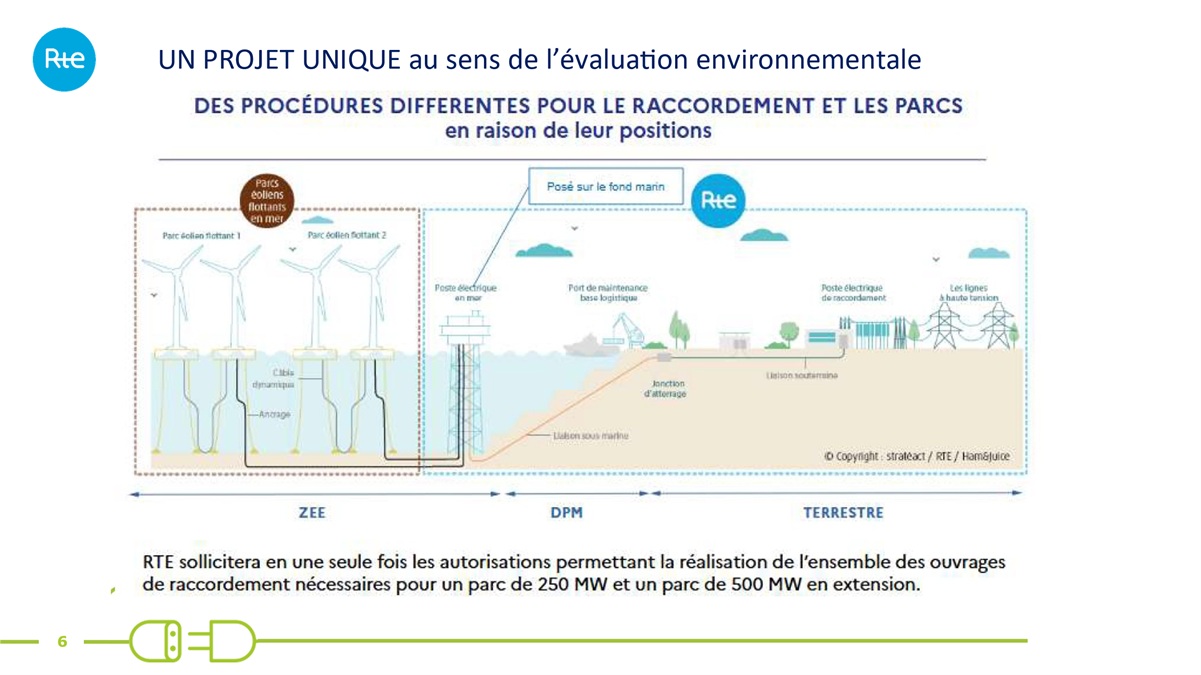

Le raccordement est constitué d’une partie sous-marine entre le poste électrique en mer et la côte, d’un atterrage et d’une partie souterraine jusqu’au poste électrique de raccordement.
Conformément à la feuille de route fixée par l’État, le raccordement mutualisé entre le parc AO6 et son extension future permettra de réduire les délais de mise en œuvre et l’impact sur l’environnement, tout en favorisant la coexistence des différents usages de la mer.
