Renforcement du réseau électrique des Vallées des Nestes
Les projets
Le réseau électrique des vallées des Nestes (Neste, Aure et Louron) est un réseau à 63 000 volts qui s’étend sur près de 200 km depuis le poste de Lannemezan jusqu’en haut des vallées d’Aure et du Louron dans les Hautes-Pyrénées.
Ce réseau électrique a besoin d’être modernisé ! Pourquoi ?
- Pour le rénover !
Construit à partir des années 1920, ce réseau nécessite des travaux de modernisation et de renouvellement des ouvrages existants (lignes aériennes, postes électriques). Ces travaux vont permettre :
- De continuer d’assurer la qualité et la sécurité de la desserte en électricité des vallées des Nestes
- D’accroître la résistance et la durabilité des ouvrages face aux contraintes climatiques (réchauffement, sécheresse, inondations...) - Pour acheminer pleinement le potentiel de production d’hydroélectricité vers d’autres territoires !
Le réseau actuel ne permet pas d’évacuer tout le potentiel de production d’hydroélectricité des vallées des Nestes. Augmenter ses capacités permettra d’acheminer cette électricité d’origine hydraulique vers les grands centres de consommation (Toulouse). - Pour accueillir la production d’énergie renouvelable issue du S3REnR (Schéma Régional de Raccordement au Réseau des Énergies Renouvelables
La modernisation et la restructuration du réseau permettront à l’horizon 2028 le raccordement de 20 MW de production d’énergie renouvelable supplémentaires, en lien avec les objectifs de transition énergétique de la Région Occitanie, disponibles sur laregion.fr.
Vallée de la Neste : modernisation en 5 points clés
La 1re étape de cette modernisation concerne la vallée de la Neste uniquement et s’articule autour des 5 points suivants :

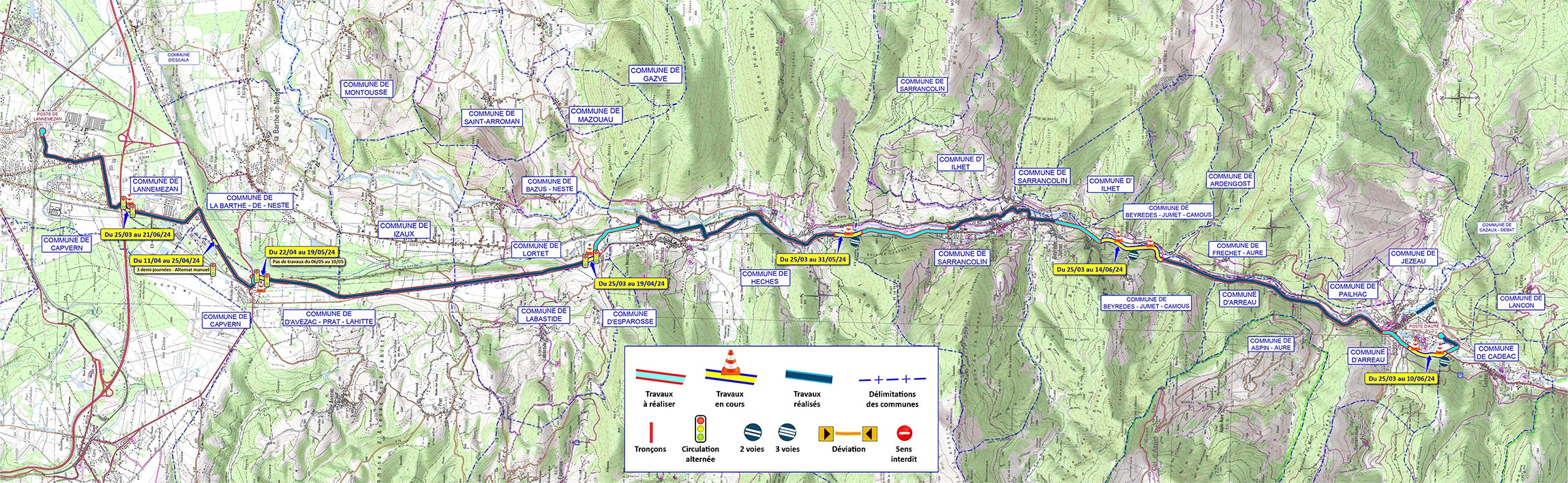

- La création d’un poste électrique de transformation 225 000/63 000 volts, dénommé Aure, sur la commune d’Arreau, au croisement des vallées de la Neste, d’Aure et du Louron
- La création de deux liaisons souterraines à 225 000 volts (29 km) pour raccorder le poste électrique d’Aure sur la commune d’Arreau à celui de Lannemezan
- Le raccordement des ouvrages aériens 63 kV existant sur ce nouveau poste d’Aure par la création de 4 tronçons de liaisons souterraines de moins d’1 km chacun
- La suppression de 21 km de ligne aérienne à 63 000 volts entre le poste de Bordères à Arreau et le site industriel d’Arkema à Lannemezan
- Des travaux dans les postes électriques existants de Lannemezan et de Bordères

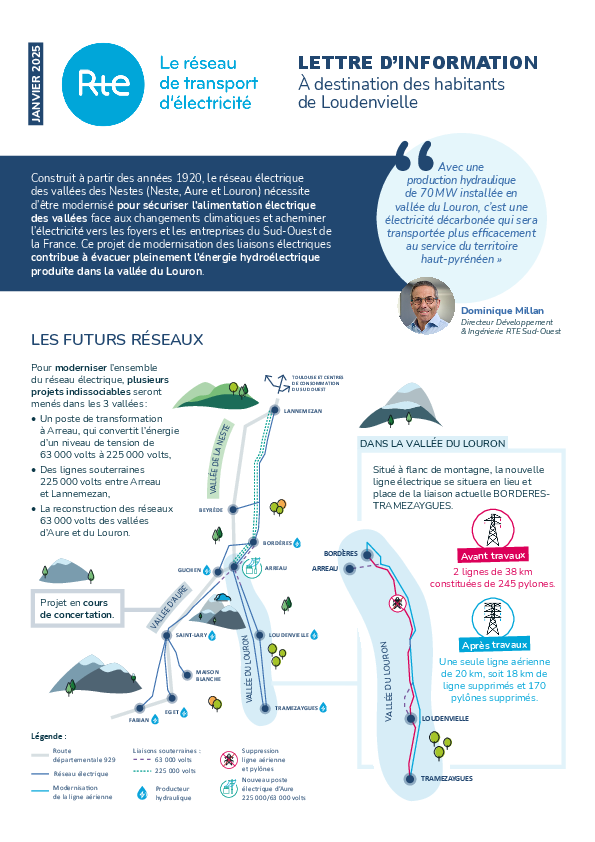

Vallée du Louron : modernisation en 5 points clés
- La mise en souterrain sur 4 kms de la liaison 63 000 volts Aure-Loudenvielle dans la zone de Loudenvielle
- La suppression de la ligne aérienne entre Bordères-Louron et Loudenvielle
- La reconstruction de deux liaisons aériennes 63 000 volts Loudenvielle-Tramezaygues et Borderes-Tramezaygues sur des pylones communs
- La mise en souterrain de la ligne 63 000 volts pour raccorder le poste d’Aure et celui de Bordères (environ 1 km)
- Des travaux dans les postes électriques de Loudenvielle, Tramezaygues, Borderes et Aure (cellule de raccordement du poste d’Aure, et renouvellement des matériels de contrôle et commande du poste)
Vallée d’Aure : modernisation
Ce projet est en cours de concertation.
Les futurs réseaux
Titre

Les chiffres clés
Héritier d'un réseau historique des années 1920, parmi les plus anciens de France, ce projet d'ampleur est représentatif du 1ᵉʳ axe du SDDR portant sur le renouvellement du réseau électrique et son adaptation au changement climatique à un climat +4 °C en 2100.
Le projet en vidéo
Présentation du projet - Renforcement du réseau électrique de la Vallée de la Neste
Durée de la vidéo : (04:14)
Vallées des Nestes - Les actualités du projet
Inauguration du poste électrique d’Aure : une étape majeure dans la modernisation du réseau électrique des vallées des Hautes-Pyrénées
Vallée du Louron : Mise en service de la liaison 63kV Aure-Loudenvielle et début de la suppression de l’ancienne ligne aérienne
Nouvelles liaisons souterraines 225 kV en vallée de la Neste : une mise en service réussie !
Deux passerelles techniques pour franchir la rivière de la Neste
Dans le Béarn, RTE replante pour compenser et redonner espoir
Modification temporaire de la circulation routière à Arreau - Fermeture du pont Brunet de septembre à novembre 2025
Portes ouvertes au poste électrique d’Aure à Arreau
Retour en images des travaux réalisés de 2022 à 2024 sur la RD929 et le poste D’Aure
Retour en images de l’inauguration du micro-tunnelier en mai 2024
Retour en images de l’arrivée des transformateurs en juin 2024
Suivi des travaux
Suivi des travaux dans la Vallée du Louron
Les étapes clés
Vallée de la Neste - Planning 2026 :
- Avril : Mise en service de l’échelon 225 000 volts : liaisons souterraines entre Arreau et Lannemezan et du poste électrique d’Aure à Arreau
- Mai : Inauguration officielle du poste électrique d’Aure
- Juin : Début de la suppression des anciennes lignes aériennes
- Août : Intervention de l’hélicoptère super-puma pour la dépose des pylônes sur des espaces inaccessibles
- Novembre : Fin de la suppression des lignes aériennes et fin du chantier dans la vallée de la Neste

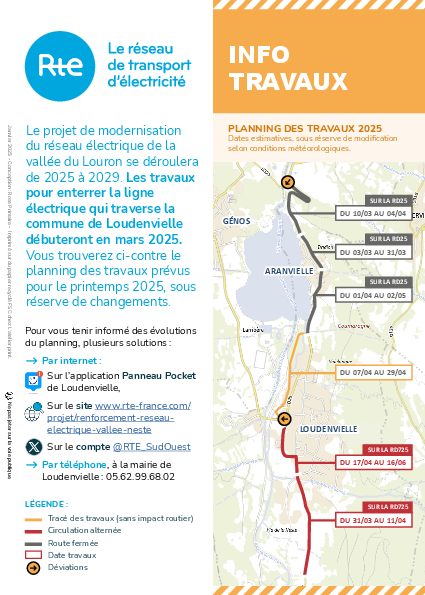

Vallée du Louron - Planning 2026 :
- Avril : Mise en service de la liaison souterraine 63 kV Aure-Loudenvielle dans la zone de Loudenvielle
- Mai : Début de la suppression de l’ancienne ligne aérienne dans la zone de Loudenvielle
- 2027/2028 : Phase d’études techniques, administratives et environnementales pour la suite des travaux de réhabilitation des lignes aériennes 63 kV Aure-Loudenvielle et Bordères-Tramezaygues
