Rénovation électrique de la Haute-Durance

Projet
arrow
Sous-sections
Paragraphes

Le programme Haute-Durance en un coup d’œil


Dans les Hautes-Alpes, RTE a engagé un vaste programme de rénovation électrique destiné à accompagner le développement du territoire de la Haute-Durance et à garantir durablement sa sécurité d’alimentation.

Le programme de rénovation porte sur près de 200 km de lignes électriques aériennes anciennes : la moitié est reconstruite en aérien à l’écart des habitations, et l’autre moitié est mise en souterrain. Après plus de 10 ans de procédures et de travaux les bénéfices de ce programme sont déjà concrets pour le territoire.

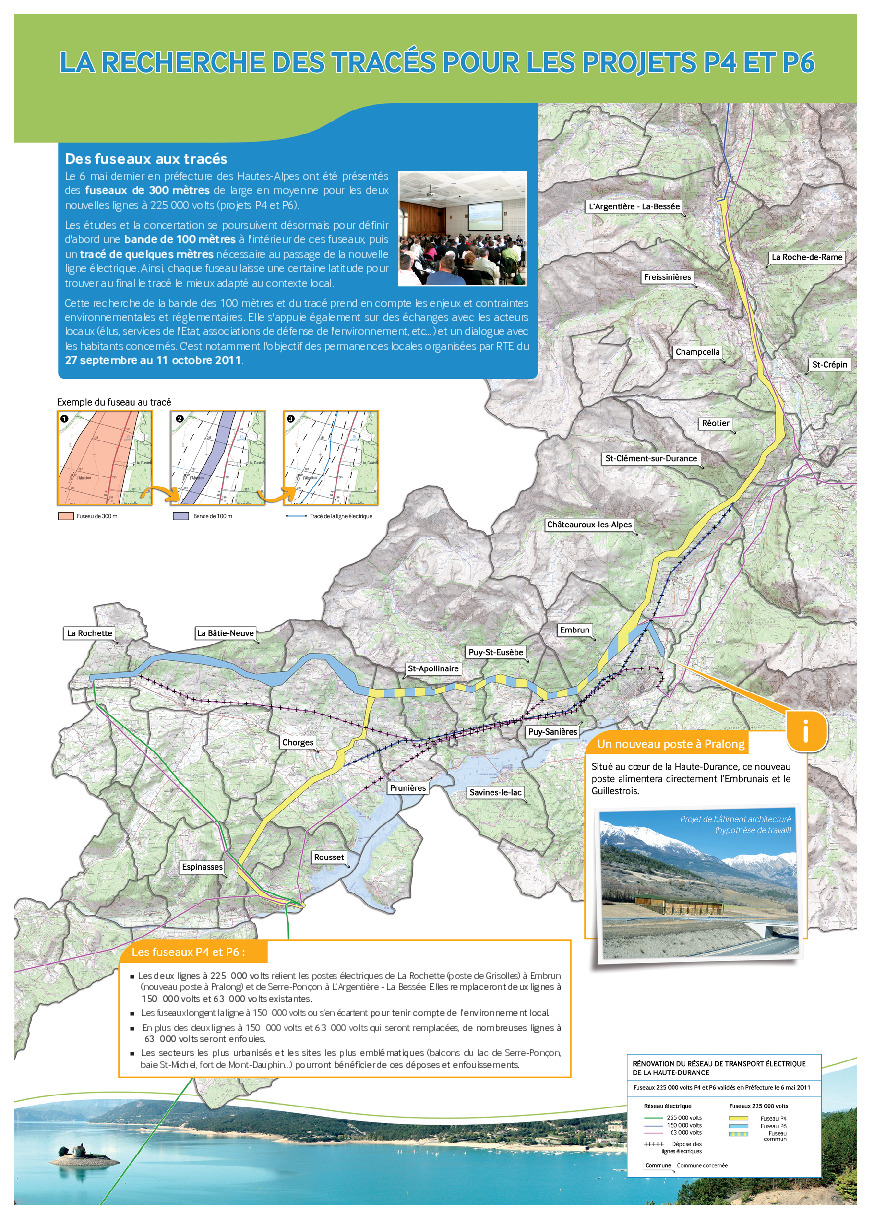

Infographie du programme du projet de rénovation électrique de la Haute-Durance (transcription ci-après)

Les bénéfices du projet

La sécurisation durable de l’alimentation électrique du département

Une fois achevé, ce programme de rénovation permettra de sécuriser durablement l’alimentation électrique des Hautes-Alpes. En hiver, la population des Hautes-Alpes triple et la consommation électrique s’envole. Face à ces pics de consommation et étant donné la vétusté des lignes haute tension actuelles, la rénovation du réseau de la Haute-Durance était devenue indispensable.

Un programme de rénovation qui fait la part belle au souterrain

Le programme de rénovation porte sur près de 200 km de lignes électriques aériennes anciennes : la moitié est reconstruite en aérien à l’écart des habitations, et l’autre moitié est mise en souterrain. Les Hautes-Alpes deviendront le département français, hors Ile-de-France, où le taux d’ouvrages souterrains du réseau de transport de l’électricité sera le plus important et verra ses sites et paysages les plus emblématiques dégagés de la présence des lignes anciennes (Cols du Lautaret et du Galibier, rives du lac de Serre-Ponçon, abords du fort de Mont-Dauphin…).

Col du Galibier, site emblématique des Hautes-Alpes, démontage des pylônes 2022

Un levier de développement économique pour le département

Près de 45 millions d’euros de retombées économiques et sociales directes à la fin du chantier.

Un programme d’accompagnement de 6,9 M d’euros destiné à financer les projets des collectivités locales.

Le déploiement d’un réseau de fibres optiques mis à disposition de « Sud THD » pour favoriser la desserte à haut débit du territoire.

Un programme environnemental de plus de 2M d’euros en faveur de la biodiversité

Le chantier de modernisation du réseau Haute-Durance est assorti d’engagements pour préserver l’environnement et la biodiversité.

10 ha de lisières forestières plantées sous les lignes électriques, Programme LIFE, novembre 2017
Replantation de 12 000 mélèzes par l’ONF, Chorges, 2019
Rétablissement du fonctionnement naturel d’une zone humide à Châteauroux-les-Alpes, Ecomed, automne 2019
Photos de l'Adoux de Barrachin, avant la restauration du lit du cours d'eau et après
Restauration du lit du cours d’eau de Barrachin avec la Fédération de Pêche, automne 2018
Baguage par balise GPS d’aigles royaux, hiver 2018

Les Chiffres Clés


200 km
de liaisons aériennes démontés
soit 690 pylônes retirés du paysage
100 km
de lignes
mises en souterrain
200 km
de fibres optiques
déroulés

12 lignes
mises en service
1 nouveau poste électrique
7
adaptés
16 ans
d'études et travaux

45 M
de retombées
économiques locales
2 M
en faveur de la biodiversité

Contacts/Liens utiles


Pour contacter RTE ou en savoir plus sur les mentions légales, envoyer un email à l'adresse :

rte-haute-durance@rte-france.com

Les dernières actualités Haute Durance

Actualité

Haute-Durance : un réseau électrique rénové, modernisé et largement souterrain

5 MIN
Xavier Piechaczyk, Président du directoire de RTE, a inauguré ce vendredi 26 novembre le programme Haute-Durance, dont le poste électrique de Pralong, clé de voûte de la rénovation du réseau électriqu...
Actualité

Rénovation du réseau électrique en Haute-Durance : 200 anciens pylônes retirés des paysages des Hautes-Alpes dès cet automne

2 MIN
Ce mardi 3 novembre, RTE lance une nouvelle campagne héliportée de démontage de 200 anciens pylônes situés au sud de Briançon et entre Gap et Embrun. Avec cette opération, près de 50% des anciens pylônes seront supprimés des paysages des Hautes-Alpes dès cette année.
Actualité

Les bénéfices du programme de rénovation concrets dès cet hiver

Le Nord des Hautes-Alpes sécurisé dès cet hiver.
Avec plus de 95% des travaux de lignes aériennes du programme de rénovation électrique des Hautes-Alpes réalisés, les bénéfices pour le territoire seront concrets dès cet hiver.
Actualité

Une première technologique en Haute-Durance !

Une des étapes incontournables du programme de rénovation du réseau électrique en Haute-Durance consiste en l’extension du poste électrique de L’Argentière-la Bessée. Il s’agit d’ajouter deux transfor...
Actualité

Déjà 110 pylônes haute tension retirés dans le cadre de la rénovation du réseau

C’est en décembre dernier qu’une opération de démantèlement de grande envergure s’est achevée, pour l’année 2017, à proximité directe des forts de Mont-Dauphin.

Actualité

Le Conseil d’État confirme l’utilité publique de la rénovation électrique en Haute-Durance

Le Conseil d’État a validé ce 23 octobre 2017 l’utilité publique du programme de rénovation du réseau électrique de la Haute-Durance engagé par RTE et la légalité des autorisations ministérielles. Ces...
Actualité

Pourquoi rénover les lignes électriques de la Haute-Durance ? Retour sur la genèse de la rénovation

Avec un réseau électrique datant de 1936, la Haute-Durance a été l’un des premiers territoires de France à accueillir des lignes à haute tension. Aujourd’hui, la rénovation de ce réseau est devenue indispensable.

Actualité

Chantier Haute-Durance : plus de 43 M € de retombées économiques pour les Hautes-Alpes

Le comité Haute Durance Initiative (HDI) de la CCI 05 vient d’évaluer les retombées économiques directes du programme Haute-Durance à fin 2019 à 43,6 millions d’euros. (hors Plan d’Accompagnement de P...
Actualité

Plan d’Accompagnement de Projet : 85 % des 6,9 M€ déjà attribués pour accompagner les projets du territoire

Issu du contrat de service public signé entre l’Etat et RTE, le Plan d’Accompagnement de Projet (PAP) a pour vocation de susciter et de soutenir les initiatives locales, notamment dans les communes concernées par la création de nouvelles lignes aériennes.
Actualité

Le déploiement du très haut débit accéléré

Avec la sécurisation de l’alimentation électrique du réseau en Haute-Durance, 200 km de fibres optiques seront installés par RTE en parallèle de toutes les nouvelles lignes, souterraines et aériennes,...
Paragraphes

Les travaux de la rénovation du réseau ont commencé en 2014 et se poursuivront en Haute-Durance jusqu’en 2022.

Calendrier du projet de la rénovation électrique de la Haute-Durance (transcription ci-après)

Le futur réseau Haute – Durance en 2022

Infographie du futur réseau électrique en Haute-Durance (transcription ci-après)

Démontage des anciennes lignes électriques

En 2022, RTE finalise le démontage de la ligne 150 000 volts entre L’Argentière-La-Bessée et Valloire ainsi que de la ligne 63 000 volts entre Embrun et Serre-Ponçon et les abords de MontDauphin. Ces travaux permettront notamment de dégager les sites les plus emblématiques des Hautes-Alpes tels que les abords du lac de Serre-Ponçon, le fort de Mont-Dauphin et les cols du Lautaret et du Galibier.

Une fois achevé, ce programme de rénovation aura permis de démonter 690 pylônes soit 200 kilomètres d’anciennes liaisons aériennes situées à proximité de 600 habitations.

À partir de mi-août

Début des travaux de préparation sur l’ensemble des pylônes électriques des lignes.

Démontage de la ligne 150 000 volts vétuste entre Briançon et Valloire :

  • À partir du 19 septembre et jusqu’à mi-novembre : démontage des pylônes à l’aide d’un hélicoptère à proximité des communes de Briançon, La Salle Les Alpes, Monetier Les Bains, Puy Saint André, Puy Saint Pierre, Saint Chaffrey, Valloire, Villard Saint Pancrace.
  • Au total 164 pylônes et 45 kms de lignes électriques démontés.

Démontage de la ligne 63 000 volts entre Embrun et le secteur de MontDauphin :

  • À partir du 17 octobre et jusqu’à mi-novembre : démontage des pylônes à l’aide d’un hélicoptère à proximité des communes de Châteauroux, Embrun, Eygliers, Guillestre, La Rochette, Réotier,Risoul, Saint Clément sur Durance.
  • Au total 61 pylônes et 18,5 kms de lignes électriques démontés.

Démontage de la ligne 63 000 volts entre Embrun et le barrage de Serre Ponçon :

  • À partir du 17 octobre et jusqu’à mi-novembre : démontage des pylônes à l’aide d’un hélicoptère à proximité des communes de Chorges, Embrun, Punières, Puy Sanières, Puy Saint Eusèbe, Rousset, Savines Le Lac, Saint Apollinaire.
  • Au total 78 pylônes et 25,6 kms de lignes électriques démontés.
