Sud Aveyron : un nouveau poste électrique pour sécuriser l’alimentation du Nord de l’Occitanie
Sud Aveyron : un nouveau poste électrique pour sécuriser l’alimentation du Nord de l’Occitanie
Sous-sections
Paragraphes
RTE doit renforcer le réseau électrique régional pour éviter la saturation des lignes électriques existantes et les risques de coupure.
La construction d’un nouveau poste électrique 400 000/225 000 volts sur la commune de St Victor-et-Melvieu, en Aveyron permettra de sécuriser l’alimentation électrique du Nord de l’Occitanie dans un contexte d’augmentation de la production d’électricité d’origine renouvelable. Lancé en 2009, ce projet a obtenu toutes les autorisations nécessaires au lancement des travaux, prévu en 2019 (déclaration d’utilité publique, titre de propriété, permis de construire…). La mise en service du poste est programmée en 2022.
Les points clés :
- Un nouveau poste électrique pour éviter la saturation des lignes électriques existantes
- Plus de 200 rencontres et réunions de terrain qui ont permis de nombreuses améliorations du projet
- Une insertion paysagère des équipements électriques, partiellement intégrés dans un bâtiment enterré pour réduire l’impact visuel
300 000
foyers
verront leur alimentation électrique sécurisée
75
M€
d’investissement global
10M€
M€
de retombées économiques locales
(montant moyen constaté pour ce niveau d’investissement)
600 000
€
de plan d’accompagnement
de projets d’économie locale durable
290 000
€/an
de taxes
reversées aux communes et aux communautés de communes
Pourquoi ce projet
Accompagner la transition énergétique et éviter les risques de coupure :
Le réseau électrique à très haute tension du sud du Massif Central atteint aujourd’hui les limites de sa capacité. Ainsi, lors des pics de production d’électricité dont l’intensité augmente chaque année, l’exploitation du réseau comporte des risques. Pour éviter que des coupures de grande ampleur ne se produisent, RTE doit faire évoluer son réseau pour garantir en permanence l’alimentation électrique des habitants et entreprises de la région.
Les principaux pôles de consommation de la région Occitanie (Toulouse et Montpellier) attirent naturellement l’électricité produite au nord de la région (Tarn, Hérault, Aveyron…). Ces flux Nord - Sud sont particulièrement importants.
L’électricité ne se stockant pas à grande échelle, le réseau doit être en mesure d’accueillir l’énergie produite dans des zones à faible consommation et de l’acheminer vers des zones plus consommatrices. C’est le cas dans le sud du Massif Central, secteur à forte production et faible consommation.
Adapter le réseau de la région Occitanie au développement des énergies renouvelables :
D’ici 2030, 40% de notre électricité devra être renouvelable. L’éolien, le solaire, la géothermie ou encore la méthanisation sont autant de nouvelles énergies à raccorder aux réseaux électriques. L’Occitanie dispose de tous les atouts pour devenir l’une des régions leaders en matière de production issue des énergies renouvelables.
Ainsi, la production des EnR devrait atteindre environ 3 000 MW. Le réseau de transport d’électricité à 225 000 volts de l’Aveyron, du Tarn et de l’Hérault devra donc être en capacité d’accueillir cette production supplémentaire pour la transporter vers les grands centres de consommation.
Un poste pour éviter de construire de nouvelles lignes électriques :
Le poste électrique est un nœud stratégique permettant de redistribuer localement l’énergie acheminée depuis les lignes nationales. On pourrait le comparer à un échangeur entre « l’autoroute électrique » à 400 000 volts qui traverse l’Aveyron, et le réseau régional raccordé au poste du Planol sur la commune de Saint-Victor-et-Melvieu.
Sans ce nouveau poste, il faudrait développer le réseau 225 000 volts, c’est-à-dire construire de nouvelles lignes électriques dont l’impact global serait plus important.

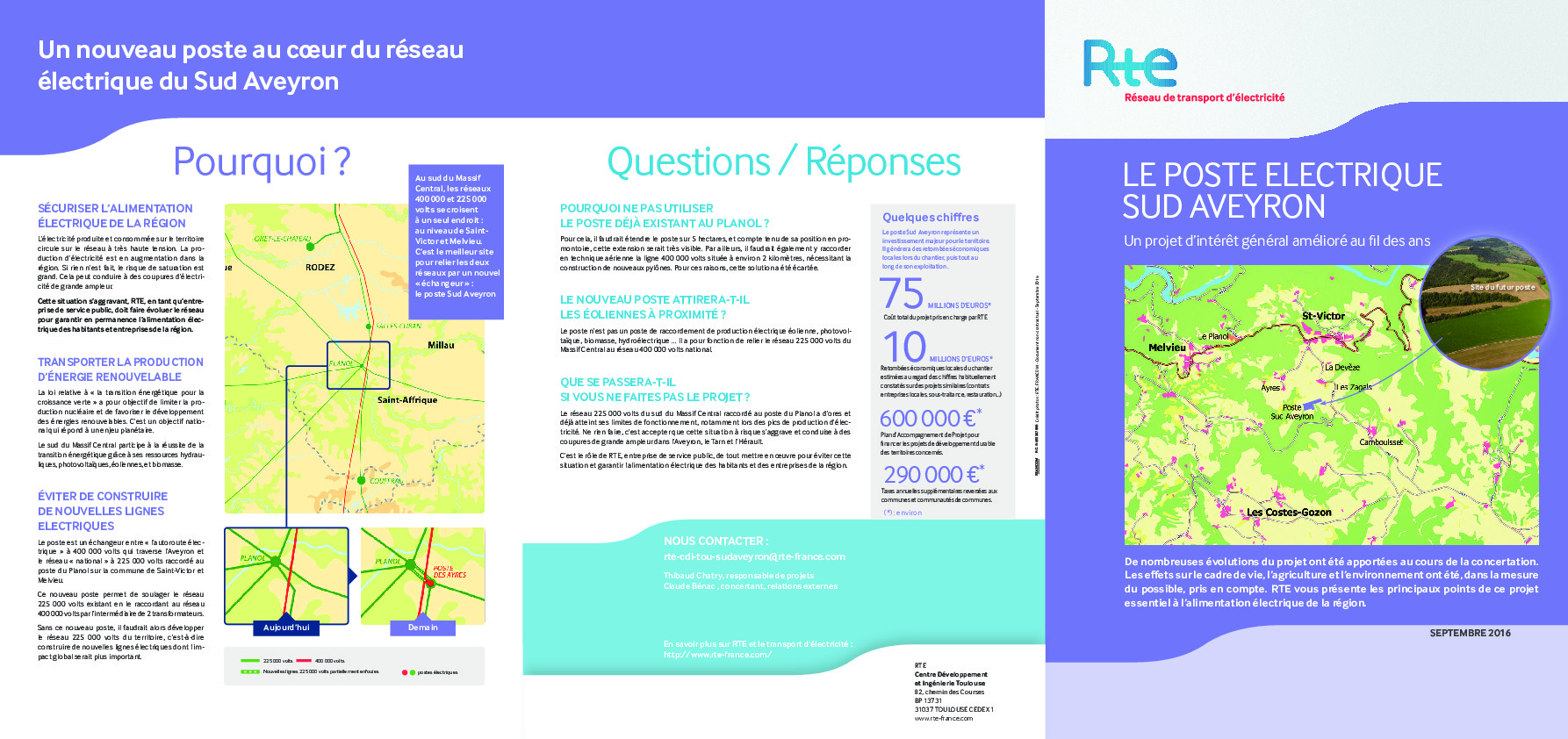

Découvrir le projet en images

Les grandes étapes du projet
2009 : Le choix de la solution technique
- approbation du dossier de justification technico-économique par le ministère de l’Energie
Le choix d’un poste permet d’éviter de construire des km de lignes électriques.
2010-2011 : Le choix de l'emplacement du poste
Concertation avec les élus, services de l’Etat, organisations socio-professionnelles et associatives sous l’égide de la préfecture de l’Aveyron
- 12 février 2010 : validation de l’aire d’étude
- 3 mai 2010 : validation du site des Zagals
- Réouverture de la concertation
- 11 juillet 2011 : validation du site de La Plaine
Le site retenu permet de s’éloigner du hameau des Ayres
2012-2016 : Amélioration de l'insertion paysagère du poste
- Concertation avec les acteurs du territoire sur la base d’études techniques approfondies
- 200 rencontres et réunions sur le terrain
L’emprise foncière du poste est divisée par deux et son insertion est améliorée
Décembre 2016 : dépôt de la demande de déclaration d’utilité publique

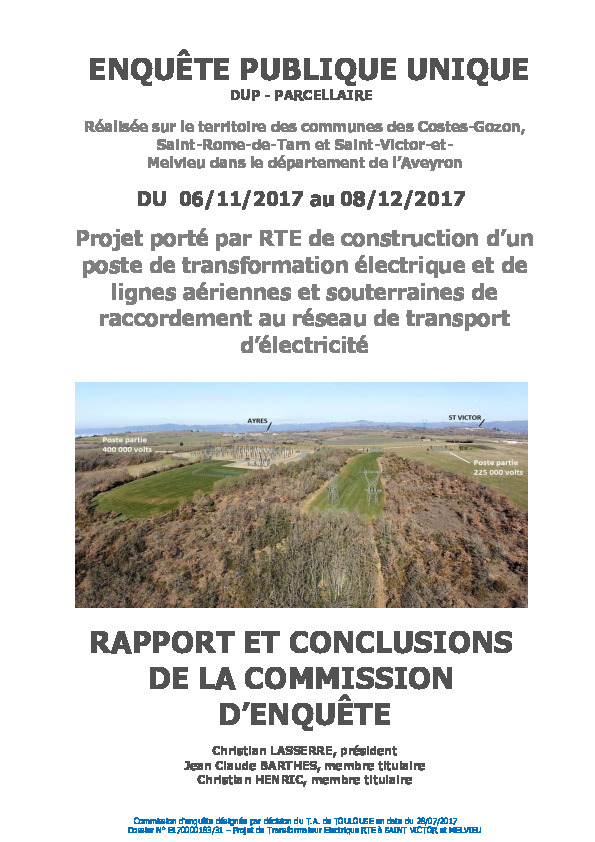

Automne 2017 : enquête publique
Janvier 2018 : la commission d’enquête rend un avis favorable au projet
« les avantages du projet qui concernent une large population (…) lui permettent de conclure à un bilan très nettement en faveur de l’utilité publique de la réalisation du poste ».
Juin 2018 : le ministre de la de la Transition écologique et solidaire, Nicolas, Hulot, signe la Déclaration d’Utilité Publique du projet.
Octobre et décembre 2018 : obtention des Approbations de Projet d’Ouvrage (APO).
Janvier 2019 : le permis de construire est délivré.
